Najważniejsze liczby i decyzje przed startem
- Na niezabudowanej działce możesz wystąpić o przyłącze, jeśli masz tytuł prawny do gruntu i potrafisz wskazać, gdzie ma być punkt zasilania.
- Dla przyłączeń niskonapięciowych operator ma zwykle 21 dni na warunki dla grup V i VI oraz 30 dni dla grupy IV, licząc od kompletnego wniosku.
- Budowa przyłącza elektroenergetycznego co do zasady nie wymaga pozwolenia na budowę, tylko zgłoszenia.
- W 2026 r. stawki bazowe dla przyłącza nN w jednym z głównych operatorów wynoszą 35,43 zł/kW netto dla napowietrznego i 73,63 zł/kW netto dla kablowego, a przy podłączeniu tymczasowym do istniejącej sieci 10,30 zł/kW netto.
- Za odcinek ponad 200 m dolicza się osobno 43,73 zł/m netto dla kabla lub 32,30 zł/m netto dla linii napowietrznej.
- Warunki przyłączenia są ważne 2 lata od doręczenia, więc z decyzją nie warto zwlekać.
Co właściwie zamawiasz na niezabudowanej działce
Ja rozdzielam tu od razu dwa światy: przyłącze i instalację odbiorcy. Przyłącze kończy się tam, gdzie kończy się odpowiedzialność operatora, a zaczyna Twoja część, czyli instalacja na działce albo w budynku. To ważne, bo wiele osób zakłada, że „prąd do działki” oznacza załatwienie wszystkiego za jednym razem, a tak to nie działa.
W warunkach przyłączenia operator wskazuje miejsce przyłączenia, miejsce dostarczania energii i granicę własności. W praktyce przekłada się to na bardzo konkretne pytanie: gdzie ma stanąć skrzynka, licznik i zabezpieczenia, żeby później nie przerabiać ogrodzenia, wjazdu albo furtki.
| Pojęcie | Co oznacza w praktyce |
|---|---|
| Przyłącze energetyczne | Odcinek łączący sieć operatora z Twoją działką lub obiektem. To za niego zwykle płaci inwestor. |
| Instalacja odbiorcy | Wszystko po Twojej stronie granicy odpowiedzialności, czyli rozdzielnia, przewody, gniazda i odbiory wewnętrzne. |

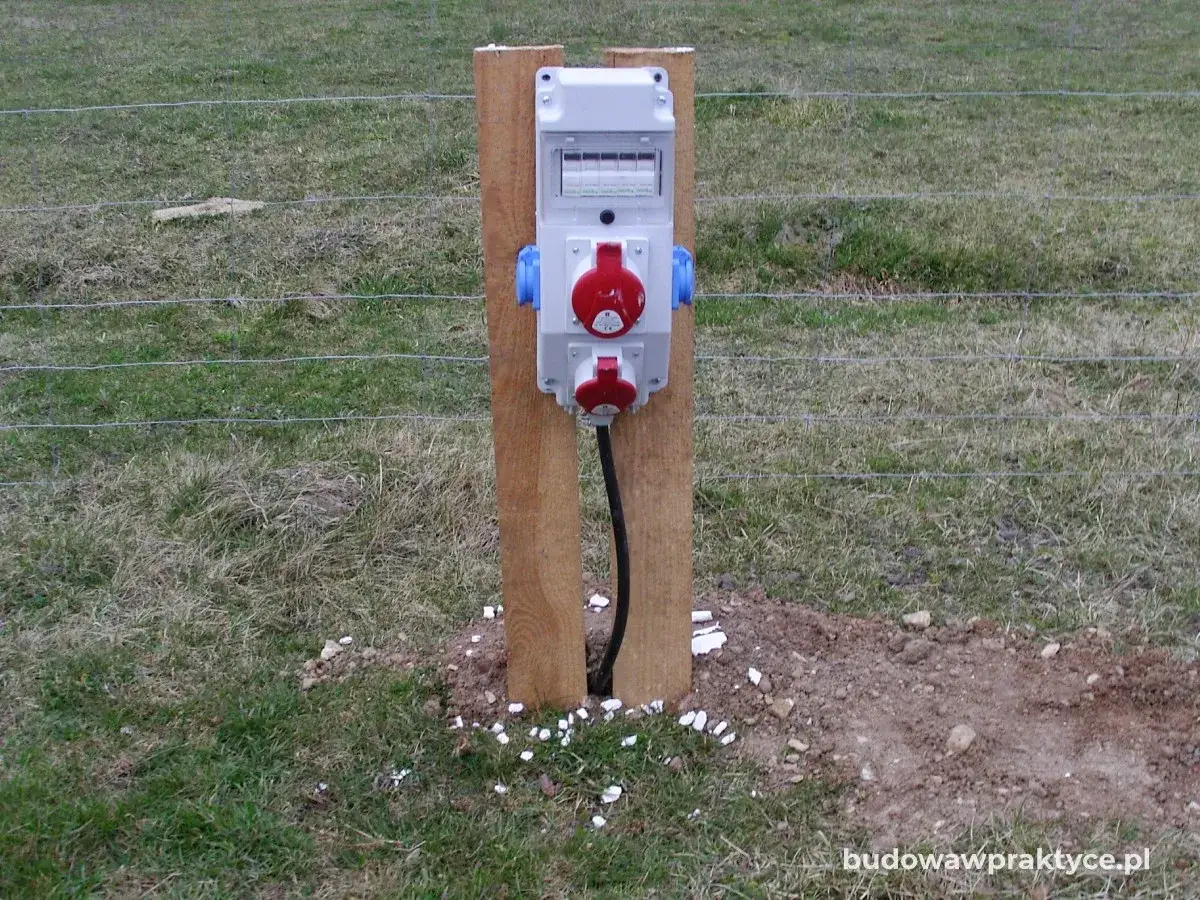

| Złącze kablowo-pomiarowe | Skrzynka z miejscem na licznik i zabezpieczenia. Najlepiej, gdy jest dostępna bez wchodzenia głęboko na teren posesji. |
| Moc przyłączeniowa | Maksymalna moc, o którą wnioskujesz, czyli realny zapas na sprzęty, które mogą działać jednocześnie. |
Jeśli działka ma służyć pod przyszły dom, myśl nie tylko o obecnych potrzebach, ale też o tym, co może dojść później: pompa, brama, narzędzia, a w kolejnym etapie już normalne użytkowanie domu. Zbyt mała moc bywa pozorną oszczędnością. Właśnie dlatego przejście do procedury warto zacząć od sensownego planu, a nie od samego wypełniania formularza.

Jak wygląda droga od wniosku do licznika
Jak podaje GUNB, budowa przyłącza elektroenergetycznego co do zasady nie wymaga pozwolenia na budowę, ale wymaga zgłoszenia. To od razu upraszcza temat, choć nie oznacza, że całość jest formalnością bez haczyków. Najwięcej czasu i tak pochłania zwykle nie samo „podpięcie”, tylko uzgodnienia, dokumenty i prace po stronie operatora.
- Sprawdź, kto jest operatorem dla lokalizacji działki. To od niego zależy formularz, sposób złożenia wniosku i późniejsza umowa.
- Określ potrzebną moc. Dla niezabudowanej działki najlepiej nie zaniżać jej na siłę, bo późniejsza rozbudowa bywa droższa niż zamówienie rozsądnego zapasu od razu.
- Złóż wniosek o warunki przyłączenia. Dołączasz opis działki, plan sytuacyjny i dokument potwierdzający prawo do gruntu.
- Odbierz warunki i projekt umowy. To najważniejszy dokument techniczny, bo wskazuje miejsce przyłączenia, zakres prac i granicę odpowiedzialności.
- Podpisz umowę. Dopiero po tym etapie operator zaczyna realną realizację, a Ty możesz przygotować swoją część instalacji.
- Wykonaj instalację po swojej stronie i zgłoś gotowość. Elektryk powinien potwierdzić zgodność i bezpieczeństwo instalacji, zanim pojawi się licznik.
- Zawrzyj umowę na dostawę energii. Po montażu układu pomiarowego prąd może zostać uruchomiony.
Wniosek trzeba złożyć kompletny. Jeśli czegoś brakuje, operator wezwie do uzupełnienia, a bieg terminu na wydanie warunków zostanie wstrzymany. W praktyce warto też zawczasu sprawdzić, czy trasa przyłącza nie wyjdzie poza Twoją działkę, bo wtedy wchodzą dodatkowe zgody, na przykład na zajęcie pasa drogowego albo wejście w teren cudzej nieruchomości.
Jakie dokumenty i dane przygotować
W tym punkcie najczęściej wygrywa porządek. Dobrze przygotowany wniosek przechodzi szybciej, a źle opisany potrafi utknąć na tygodnie. Ja zawsze zaczynam od tego, żeby inwestor wiedział nie tylko, że chce prąd, ale po co go chce i gdzie dokładnie ma stanąć punkt poboru.
Dokumenty obowiązkowe
- Dokument potwierdzający tytuł prawny do działki, na przykład własność, dzierżawa albo inna podstawa do korzystania z gruntu.
- Plan zabudowy albo szkic sytuacyjny z zaznaczeniem działki, dostępu do drogi publicznej i istniejącej sieci.
- Dane działki, czyli numer ewidencyjny, lokalizacja i opis miejsca, gdzie ma być złącze lub punkt zasilania.
- Określenie planowanej mocy przyłączeniowej i rodzaju zasilania, jeśli wiesz już, czego potrzebujesz.
Przeczytaj również: Trytytka – Co to jest? Jak wybrać i używać opaski zaciskowej?
Załączniki, które pomagają, ale nie zawsze są wymagane
- Wypis lub wyrys z miejscowego planu zagospodarowania przestrzennego.
- Decyzja o warunkach zabudowy, jeśli dla działki nie ma planu miejscowego.
- Pełnomocnictwo, jeżeli sprawę składa ktoś w Twoim imieniu.
- Projekt zagospodarowania działki, jeśli jest już przygotowany.
- Dokumenty związane z przyszłą budową, na przykład zgłoszenie albo pozwolenie, jeśli przyłącze ma iść równolegle z inwestycją.
Tu jest jeszcze jedna rzecz, o której wiele osób zapomina: przyłącze nie jest tym samym co gotowa instalacja wewnętrzna. Sam operator nie zrobi wszystkiego za Ciebie. Po jego stronie jest sieć i punkt przyłączenia, a po Twojej stronie musi pojawić się poprawna instalacja, odbiór i często także protokół elektryka. Bez tego temat zwykle nie domyka się do końca.
Ile to kosztuje i co najbardziej podbija rachunek
Koszt przyłącza zależy od operatora, mocy, rodzaju linii, długości trasy i tego, czy trzeba tylko podłączyć działkę do istniejącej sieci, czy też rozbudować infrastrukturę. W 2026 r. w TAURON Dystrybucja stawka bazowa dla niskiego napięcia wygląda tak, że sama opłata za kW to dopiero początek rachunku.
| Element kosztu | Stawka orientacyjna w 2026 | Co wpływa na wysokość |
|---|---|---|
| Przyłącze nN napowietrzne | 35,43 zł/kW netto | Moc przyłączeniowa, długość trasy i warunki techniczne. |
| Przyłącze nN kablowe | 73,63 zł/kW netto | To zwykle droższy wariant, ale bardziej estetyczny i częsty w nowych inwestycjach. |
| Podłączenie tymczasowe do istniejącej sieci | 10,30 zł/kW netto | Najczęściej wykorzystywane przy pracach czasowych lub na placu budowy. |
| Dodatkowy odcinek ponad 200 m | 43,73 zł/m netto dla kabla lub 32,30 zł/m netto dla linii napowietrznej | Każdy kolejny metr mocno zmienia budżet, więc odległość od sieci ma kluczowe znaczenie. |
| VAT | 23% | Do opłaty netto trzeba doliczyć podatek. |
Przykład z życia pomaga lepiej niż suche stawki. Dla mocy 15 kW przyłącze kablowe to około 1 104,45 zł netto, czyli 1 358,47 zł brutto. Ten sam poziom mocy przy wariancie napowietrznym to około 531,45 zł netto, czyli 653,68 zł brutto. Jeśli jednak trasa kablowa przekroczy 200 m i dojdzie jeszcze 50 m dodatkowego odcinka, sam ten nadmiar może kosztować około 2 688,80 zł brutto.
Najbardziej podbijają koszt zwykle trzy rzeczy: duża odległość od istniejącej sieci, konieczność budowy nowego odcinka infrastruktury oraz rozbudowa lub wzmocnienie sieci po stronie operatora. W takich sytuacjach nie warto opierać się na jednym „cenniku z internetu”, tylko pytać o indywidualne warunki. To właśnie one decydują, czy działka jest realnie tania w uzbrojeniu, czy tylko wygląda korzystnie na ogłoszeniu.
Kiedy wybrać zasilanie tymczasowe, a kiedy docelowe
To jeden z ważniejszych dylematów przy działce bez domu. Na papierze rozwiązanie tymczasowe wygląda często prościej, ale w praktyce nie zawsze jest najtańsze w dłuższym horyzoncie. Ja patrzę na to tak: jeśli potrzebujesz prądu na kilka miesięcy robót, tymczasowe zasilanie może wystarczyć. Jeśli działka ma zostać Twoja na lata, rozsądniej zwykle myśleć o wariancie docelowym, nawet jeżeli przez pierwsze miesiące będzie pracował na potrzeby budowy.
| Wariant | Kiedy ma sens | Plusy | Minusy |
|---|---|---|---|
| Zasilanie tymczasowe | Krótka budowa, prace sezonowe, potrzeba szybkiego uruchomienia terenu. | Zwykle łatwiejszy start i niższa opłata bazowa. | Może wymagać późniejszej zmiany na rozwiązanie docelowe, czyli drugiego etapu formalności. |
| Przyłącze docelowe | Gdy działka ma służyć pod dom albo dłuższe użytkowanie bez przerw. | Jest bardziej przyszłościowe i zwykle lepiej pasuje do finalnej zabudowy. | Często wymaga lepszego zaplanowania miejsca złącza i większego nakładu na starcie. |
W praktyce bardzo często najlepszy jest wariant mieszany: przyłącze docelowe wykorzystane najpierw na placu budowy. Dzięki temu nie uruchamiasz dwóch osobnych procesów i nie wracasz do tematu po kilku miesiącach. To rozwiązanie jest po prostu bardziej rozsądne, jeśli od początku wiesz, że działka ma pracować pod budowę domu, a nie tylko pod jednorazowe roboty.
Najczęstsze błędy przy działce bez budynku
Najwięcej problemów nie bierze się z samego operatora, tylko z nieprecyzyjnego planu po stronie inwestora. Gdy temat przyłącza rozbija się o szczegóły, zwykle widać to już na etapie pierwszego wniosku. Oto błędy, które spotykam najczęściej:
- Zaniżenie mocy, bo teraz działka ma służyć tylko do oświetlenia, a później okazuje się, że dochodzą pompa, elektronarzędzia i docelowy dom.
- Mylenie przyłącza z instalacją wewnętrzną. Operator nie wykonuje całej instalacji po Twojej stronie granicy odpowiedzialności.
- Brak dobrego miejsca na złącze, przez co później trzeba przerabiać ogrodzenie, wjazd albo układ działki.
- Niedoszacowanie odległości od sieci. Każdy dodatkowy metr po 200 m może wyraźnie podnieść koszt.
- Brak kompletnych załączników. Niewielki brak formalny potrafi zatrzymać sprawę na kilkanaście dni.
- Zakładanie, że działka „na pewno dostanie prąd szybko”, mimo że sieć jest daleko albo wymaga wzmocnienia.
- Nieczytanie warunków przyłączenia, zwłaszcza części o miejscu rozgraniczenia własności i o tym, co trzeba wykonać po swojej stronie.
Ja szczególnie pilnuję dwóch punktów: miejsca złącza i mocy. To one najczęściej decydują o tym, czy przyłącze będzie wygodne, czy stanie się później serią drobnych, kosztownych przeróbek. Z tej perspektywy warto też spojrzeć na sam zakup działki, bo prąd bywa równie ważny jak lokalizacja.
Co sprawdzam przed zakupem działki, jeśli prąd ma być tani i szybki
Jeżeli działka ma być inwestycją pod dom, uzbrojenie w prąd traktuję jak część ceny zakupu, a nie późniejszy dodatek. Sama parcela może wyglądać atrakcyjnie, ale jeśli sieć jest daleko, a trasa prowadzi przez cudzy grunt albo pas drogowy, końcowy koszt robi się zupełnie inny niż w ogłoszeniu. Właśnie dlatego przed podpisaniem umowy patrzę na trzy rzeczy:
- Gdzie jest najbliższy punkt sieci i czy da się poprowadzić przyłącze bez skomplikowanych kolizji.
- Czy na działce jest sensowne miejsce na złącze, dostępne z zewnątrz i niekolidujące z przyszłym ogrodzeniem.
- Czy potrzebujesz rozwiązania tymczasowego, czy od razu docelowego, bo to zmienia i koszt, i tempo całej inwestycji.
Jeśli kupujesz grunt z myślą o budowie, nie zostawiaj prądu na później. Im wcześniej sprawdzisz trasę przyłącza, wymagane dokumenty i realną odległość od sieci, tym mniejsze ryzyko, że działka okaże się tania tylko na pierwszy rzut oka. W praktyce to właśnie te techniczne detale najczęściej decydują, czy inwestycja jest wygodna, czy kosztowna już na starcie.
