Zbrojenie płyty fundamentowej decyduje o tym, czy konstrukcja będzie pracować równomiernie, czy po pierwszym sezonie zacznie pokazywać rysy. W praktyce liczy się nie tylko sama stal, ale też jej układ, otulina, zakłady, dystanse i kolejność robót na budowie. Poniżej rozkładam temat na praktyczne elementy tak, żeby dało się je odnieść do realnej budowy domu, a nie tylko do rysunku z projektu.
Najważniejsze rzeczy do zapamiętania przed startem robót
- Nie ma jednego uniwersalnego układu. O rozmieszczeniu stali decyduje projekt konstrukcyjny, grunt i obciążenia domu.
- Najbezpieczniejszy standard to dwie siatki. Dolna i górna warstwa pracują w innych strefach płyty.
- Otulina ma znaczenie równie duże jak średnica pręta. Zbyt mała przyspiesza korozję i osłabia trwałość.
- Instalacje trzeba zaplanować przed wiązaniem stali. Późniejsze poprawki zwykle kończą się cięciem zbrojenia.
- Błędy w detalach wychodzą dopiero po czasie. Dlatego przed betonowaniem warto zrobić odbiór z kierownikiem budowy i konstruktorem.
Jak projektuje się układ stali w płycie
W projekcie nie szuka się „najmocniejszej” stali, tylko takiego układu, który przeniesie obciążenia bez niepotrzebnego przewymiarowania. Ja zawsze patrzę najpierw na geotechnikę, rozstaw ścian nośnych, miejsca pod komin i słupy oraz to, gdzie w budynku pojawią się większe koncentracje obciążeń.
W domu jednorodzinnym płyta pracuje jak jedna tarcza oparta na gruncie. Dlatego w jednych strefach ważniejsza jest część dolna, w innych górna, a przy krawędziach i narożach trzeba domknąć układ tak, żeby pręty nie kończyły się w najbardziej wrażliwym miejscu.
- Klasa gruntu wpływa na ryzyko nierównego osiadania i na to, czy płyta musi być sztywniejsza.
- Układ ścian nośnych decyduje o lokalnych strefach zagęszczenia stali.
- Obciążenia punktowe pod słupami, kominami lub ciężkimi belkami zwykle wymagają dodatkowych prętów.
- Przepusty instalacyjne trzeba przewidzieć wcześniej, bo po zbrojeniu nie powinno się już niczego „wycinać na siłę”.
To właśnie na etapie projektu najłatwiej odsiać błędy, które później są najdroższe w poprawie. Kiedy ten układ jest już jasny, można przejść do materiałów i typowych parametrów wykonania.
Jakie materiały i parametry najczęściej pojawiają się w projekcie
W praktyce płyta fundamentowa nie jest jednym, monolitycznym „blatem”, tylko układem kilku warstw i detali, które muszą ze sobą współpracować. Najczęściej spotyka się stal żebrowaną klasy A-IIIN lub RB500W, ale ostateczny dobór zawsze wynika z dokumentacji konstruktora.| Element | Typowy zakres | Dlaczego ma znaczenie |
|---|---|---|
| Pręty główne | zwykle 10-16 mm | Dają nośność i przejmują rozciąganie w strefach pracy płyty |
| Układ zbrojenia | 2 warstwy, w obu kierunkach | Zapewnia pracę konstrukcji w całości, a nie tylko w jednym pasie |
| Beton | minimum C20/25, w trudniejszych realizacjach także C25/30; czasem z klasą wodoszczelności W4-W8 | Wpływa na wytrzymałość i odporność na wilgoć |
| Otulina | najczęściej około 5 cm od spodu i boków, zgodnie z projektem | Chroni stal przed korozją i poprawia trwałość całego elementu |
| Izolacja termiczna | często 15-20 cm XPS lub twardy EPS | Ogranicza mostki termiczne i przemarzanie |
| Dystanse | podkładki z tworzywa lub betonu, kobyłki | Trzymają stal w prawidłowej pozycji podczas betonowania |
W prostych domach jednorodzinnych spotyka się też płyty, których najcieńsze miejsca nie schodzą poniżej około 18 cm, ale to nadal decyzja projektowa, a nie sztywna reguła. Jeśli projekt przewiduje warunki trudniejsze, pojawia się również klasa ekspozycji betonu, czyli zapis określający, jak materiał ma znosić wilgoć, mróz i kontakt z gruntem. Dopiero na takim tle sensownie widać, jak powinna wyglądać sama geometria stali w przekroju.

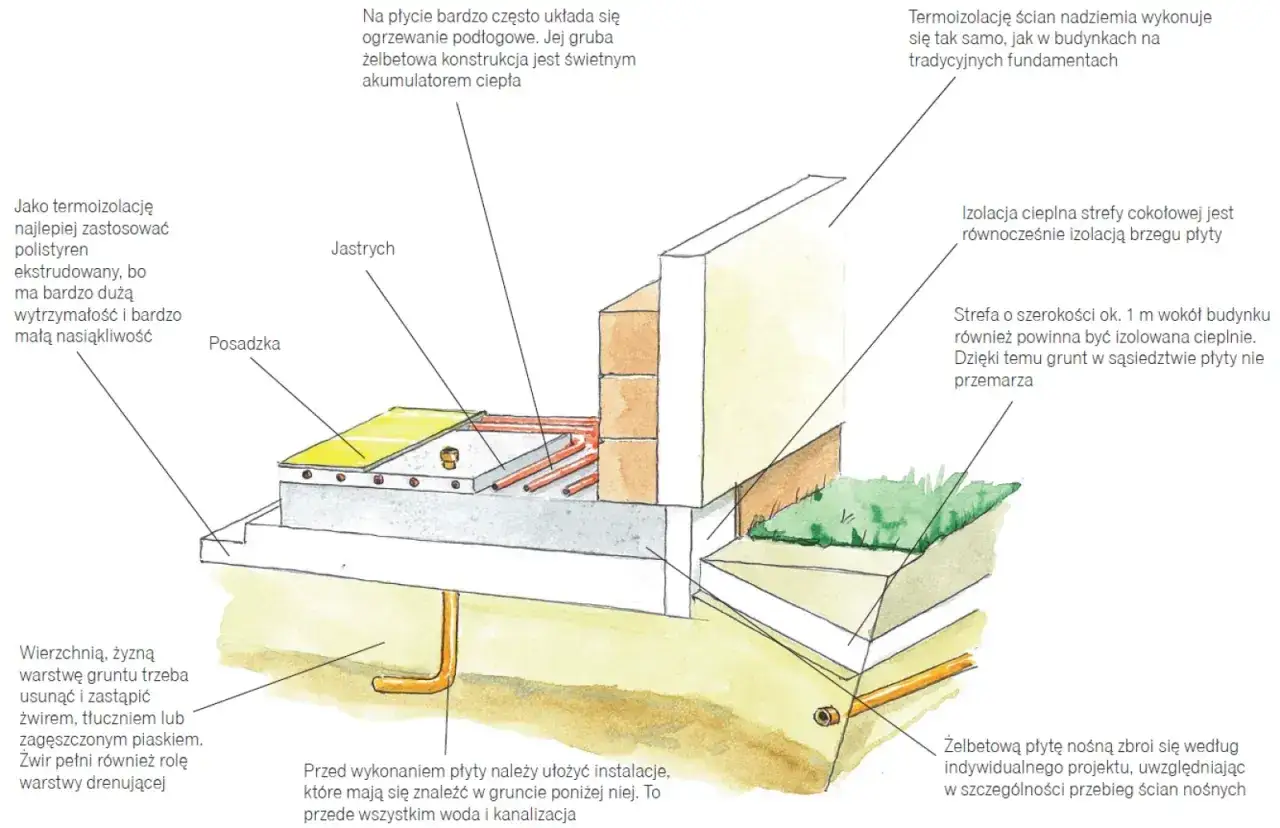

Jak wygląda układ zbrojenia w przekroju

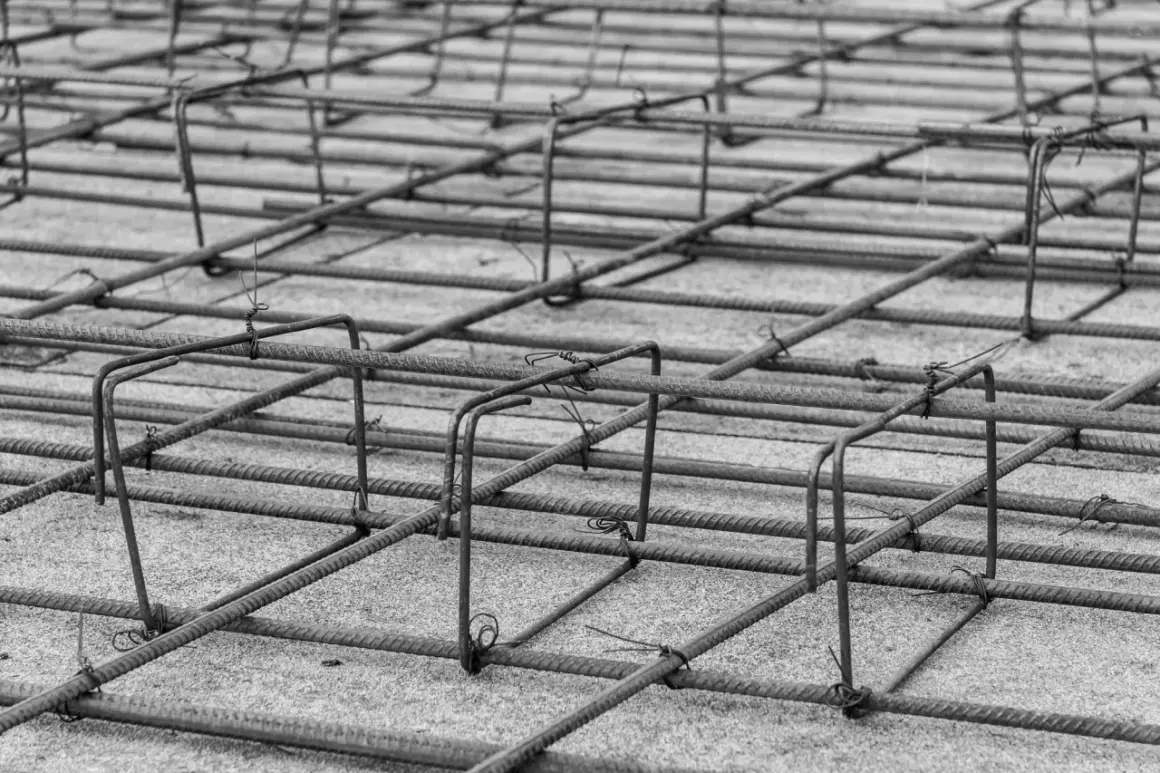

Najprościej wyobrazić sobie płytę jako trzy strefy: dół, środek i górę. Dolna siatka pracuje tam, gdzie płyta jest „ciągnięta” przez zginanie w polu, a górna wzmacnia miejsca pod ścianami, przy krawędziach i nad podporami. W dobrze wykonanym detalu pręty nie leżą przypadkiem, tylko tworzą ciągłą, przewidywalną geometrię.
- Dolna warstwa układana jest na dystansach, bo nie może dotykać podłoża ani izolacji.
- Górna warstwa jest podparta kobyłkami lub łącznikami, żeby nie opadła podczas betonowania.
- Naroża domyka się prętami giętymi w literę L lub U, zamiast urywać stal na samym rogu.
- Strefy pod ścianami nośnymi zwykle dostają dodatkowe pręty, bo właśnie tam obciążenie jest największe.
- Przy kominach i słupach często pojawia się lokalne zagęszczenie zbrojenia albo zgrubienie płyty.
W praktyce ten układ wygląda skromnie dopiero na etapie rozłożonej stali, ale po zalaniu betonem nie widać już niczego i wtedy każdy błąd staje się konstrukcyjny, a nie kosmetyczny. Z tego powodu kolejność robót trzeba traktować tak samo serio jak sam projekt.
Kolejność robót od podbudowy do betonowania
Jeśli miałbym wskazać moment, w którym najczęściej rodzą się problemy, to właśnie tutaj: nie na rysunku, tylko na placu budowy. Dobrze zaplanowana kolejność pozwala utrzymać geometrię, otulinę i poziomy, a źle zrobiona podbudowa potrafi zepsuć nawet poprawny projekt.
- Sprawdzenie gruntu i wytyczenie obrysu. Zanim pojawi się stal, trzeba mieć potwierdzenie warunków gruntowych i dokładny poziom posadowienia.
- Wykonanie i zagęszczenie podbudowy. Warstwy podsypki układa się etapami, zwykle po 20-30 cm, a przy większych grubościach nawet warstwami do 50 cm, każdą mechanicznie zagęszczając.
- Warstwa wyrównawcza lub chudy beton, jeśli przewiduje to projekt. Taki podkład stabilizuje powierzchnię i ułatwia montaż izolacji.
- Ułożenie izolacji termicznej i przeciwwilgociowej. XPS, twardy EPS albo inny system musi leżeć równo, bez szczelin i uszkodzeń.
- Montaż dolnej siatki i dystansów. To moment na kontrolę otuliny, zakładów i przerw na przepusty instalacyjne.
- Wiązanie górnej warstwy oraz lokalnych dozbrojeń. Przed betonowaniem trzeba sprawdzić, czy wszystkie strefy pod ścianami i otworami są zgodne z projektem.
- Betonowanie, zagęszczanie i pielęgnacja. Beton trzeba zawibrować i chronić przed zbyt szybkim wysychaniem, bo to ogranicza rysy skurczowe.
Największy błąd? Próba „dogadania się” z konstrukcją już po montażu stali. Jeśli na tym etapie coś nie pasuje, poprawia się to od razu, bo po zalaniu betonu zostaje tylko kosztowna naprawa. To prowadzi wprost do kolejnego tematu: najczęstszych potknięć, które widzę na budowie.
Najczęstsze błędy, które kosztują najwięcej
W konstrukcjach fundamentowych nie ma drobnych uchybień, są tylko błędy, które ujawniają się szybciej albo później. Przy płycie szczególnie zdradliwe są te, których nie widać po betonowaniu.
- Zbyt mała otulina. Stal jest wtedy bliżej wilgoci i szybciej koroduje, a beton może odspajać się przy krawędziach.
- Siatka oparta bezpośrednio na izolacji. Pręt przestaje pracować w zaprojektowanej pozycji, a lokalnie konstrukcja traci sztywność.
- Zbyt krótkie zakłady. Przy łączeniu prętów liczy się długość zakotwienia, często rzędu 40-60 średnic pręta, ale ostatecznie zawsze decyduje projekt.
- Łączenie wszystkiego w jednym miejscu. Skupienie połączeń w jednym przekroju tworzy linię osłabienia.
- Brak dozbrojenia pod ścianami, kominami i słupami. Właśnie tam płyta dostaje największe obciążenia i bez lokalnego wzmocnienia może rysować.
- Późniejsze „docięcia” pod instalacje. Jedna źle poprowadzona rura potrafi przeciąć pracujący pręt albo osłabić naroże otworu.
- Słabe zagęszczenie i zła pielęgnacja betonu. Później pojawiają się pustki, rysy skurczowe i osłabienie warstwy przypowierzchniowej.
Ja patrzę na te błędy bardzo pragmatycznie: większość z nich nie wynika z braku wiedzy, tylko z pośpiechu i z prób „uratowania czasu” na budowie. Gdy układ nie jest wystarczający dla warunków obiektu, trzeba od razu myśleć o lokalnym dozbrojeniu albo o innej grubości płyty.
Kiedy zwykły układ nie wystarcza
Nie każda płyta fundamentowa może wyglądać tak samo, nawet jeśli z zewnątrz dom jest prosty. Wystarczy kilka trudniejszych czynników, żeby konstruktor musiał zagęścić stal, dodać żebra albo zwiększyć grubość wybranych stref.
| Sytuacja | Co zwykle zmienia projekt | Dlaczego to ważne |
|---|---|---|
| Słaby lub niejednorodny grunt | sztywniejszy układ, czasem większa grubość i gęstsze zbrojenie | Zmniejsza ryzyko nierównego osiadania |
| Ciężki dach, duże rozpiętości, poddasze użytkowe | lokalne wzmocnienia pod ścianami nośnymi | Pomaga przenieść większe obciążenia liniowe |
| Słupy, kominy, ciężkie urządzenia | strefy zagęszczone lub lokalne zgrubienia | Zapobiega pęknięciom w punktach koncentracji sił |
| Dom na spadku albo z różnicą poziomów | układ asymetryczny, dodatkowe żebra | Płyta nie pracuje wtedy równomiernie na całej powierzchni |
| Budowa na terenach narażonych na nierówne osiadanie | dokładniejsza analiza i ostrożniejsze dobranie stali | W takich warunkach „standard z katalogu” bywa niewystarczający |
W takich sytuacjach nie chodzi o przesadę, tylko o uczciwe dopasowanie konstrukcji do warunków. Dopiero wtedy płyta działa tak, jak powinna, a nie tylko „przechodzi odbiór” na papierze. Oczywiście to wszystko ma też wymiar finansowy, więc warto wiedzieć, skąd bierze się cena.
Ile kosztuje zbrojenie i od czego zależy wycena
Na koszt wpływa nie tylko ilość stali, ale też to, ile czasu ekipa spędzi na cięciu, gięciu, wiązaniu i poprawkach. W 2026 roku orientacyjnie sam etap związany ze stalą i jej montażem w prostych realizacjach bywa wyceniany na około 80-150 zł/m², natomiast kompletna płyta fundamentowa z izolacją, robocizną i betonem najczęściej ląduje szerzej, mniej więcej w przedziale 550-1200 zł/m². To nie są stawki sztywne, tylko realne widełki, które mocno zależą od regionu, gruntu i złożoności projektu.
| Co podnosi cenę | Jak działa w praktyce |
|---|---|
| Większa ilość stali | Rosną koszty materiału i robocizny, bo więcej prętów trzeba dociąć i związać |
| Lokalne dozbrojenia | Pod ścianami, kominami i słupami pojawia się więcej detali i pracy ręcznej |
| Prefabrykacja albo ręczne wiązanie | Prefabrykacja skraca czas, ale nie zawsze obniża koszt materiału |
| Trudny grunt i logistyka | Więcej robót przygotowawczych i większe ryzyko zmian w trakcie |
| Region i dostępność ekipy | W dużych ośrodkach ceny robocizny potrafią być wyraźnie wyższe |
Jeżeli ktoś podaje wycenę bez rozdzielenia stali, dystansów, izolacji i betonowania, zwykle porównuje rzeczy nieporównywalne. Ja wolę sprawdzać koszt razem z zakresem technicznym, bo dopiero wtedy widać, czy oferta jest naprawdę kompletna. Zanim jednak beton zasłoni wszystko na lata, warto zrobić ostatni, rzeczowy przegląd.
Co sprawdzić przed betonem, żeby nie zamknąć błędu na lata
Przed zalaniem zawsze robię krótki odbiór techniczny. To nie jest formalność, tylko ostatni moment, w którym można jeszcze bezboleśnie poprawić wysokość siatek, zakłady, otulinę albo położenie przepustów.
- Czy siatki mają właściwą wysokość? Pręty nie mogą leżeć na izolacji ani opadać w jednym narożu.
- Czy zakłady i naroża zgadzają się z projektem? To właśnie tam najłatwiej o utratę ciągłości zbrojenia.
- Czy przepusty instalacyjne są zamocowane i osłonięte? Po betonowaniu nie powinny wymagać żadnego „ratowania” młotkiem lub szlifierką.
- Czy otulina jest zachowana przy krawędziach i otworach? To bezpośrednio wpływa na trwałość i odporność na wilgoć.
- Czy betonowanie będzie prowadzone bez niepotrzebnych przerw? Spójny wylew i późniejsza pielęgnacja są tak samo ważne jak stal.
Jeśli mam dać jedną praktyczną wskazówkę inwestorowi, to taką: nie oceniaj płyty po tym, jak „ładnie wygląda” przed zalaniem, tylko po tym, czy każdy detal zgadza się z projektem i ma fizyczne podparcie. To właśnie te kilka godzin kontroli najczęściej decyduje o tym, czy fundament przez lata będzie niewidoczny z dobrego powodu.
