Najważniejsze rzeczy, które warto wiedzieć przed decyzją
- Najlepiej sprawdza się na słabszym, niejednorodnym lub wilgotnym gruncie.
- Wymaga badań geotechnicznych i projektu detali izolacji, nie tylko dobrej ekipy.
- Najczęściej ma sens w domach bez piwnicy, z prostym rzutem i ogrzewaniem podłogowym.
- Orientacyjny koszt całej konstrukcji w 2026 roku często mieści się w widełkach 550-1100 zł/m².
- Przy prostym domu na suchym, stabilnym terenie ławy fundamentowe mogą wyjść taniej.
Kiedy fundament płytowy ma największy sens
To rozwiązanie najczęściej wygrywa tam, gdzie liczy się równomierne rozłożenie obciążeń. Jeśli działka ma grunt słabonośny, nasypowy, gliniasty albo po prostu niejednorodny, taka podstawa zachowuje się bezpieczniej niż lokalne podparcie ścian na ławach. Dobrze wypada też przy wysokim poziomie wód gruntowych, bo ogranicza głęboki wykop i upraszcza walkę z wilgocią.
Ja patrzę na to jeszcze szerzej: to często sensowny wybór przy domu energooszczędnym, parterowym albo z poddaszem użytkowym, bez piwnicy i z prostą bryłą. W takim układzie łatwiej uzyskać ciągłość izolacji termicznej, czyli brak miejsc, przez które ciepło ucieka szybciej niż powinno.
- grunt o zmiennej nośności,
- wysoki poziom wód gruntowych,
- dom bez piwnicy,
- ogrzewanie podłogowe,
- krótki termin realizacji stanu zerowego.
Jeżeli działka jest sucha, nośna i ma prostą geometrię, nie ma automatycznego powodu, żeby od razu wybierać to rozwiązanie. Właśnie dlatego przed decyzją warto zobaczyć, jak wygląda cały proces wykonania.

Jak wygląda wykonanie krok po kroku
Najpierw robi się badania geotechniczne, bo bez nich łatwo przestrzelić grubość podbudowy, rodzaj izolacji i sposób odwodnienia. Potem powstaje projekt wykonawczy, który określa nie tylko grubość betonu, ale też przebieg instalacji, miejsca wzmocnień pod ścianami nośnymi i sposób zabezpieczenia krawędzi.
1. Badania i projekt
To etap, którego nie da się sensownie ominąć. Badanie gruntu pokazuje, czy działka wymaga wymiany podłoża, wzmocnienia, drenażu, czy wystarczy standardowa podbudowa. Na tym samym etapie ustala się poziom posadowienia i detale termiczne, bo późniejsze poprawki są kosztowne i zwykle dużo gorsze niż dobrze przemyślany start.
2. Podbudowa i warstwa wyrównawcza
Po zdjęciu humusu wykonuje się zagęszczoną podbudowę z kruszywa, która ma przenieść i rozłożyć obciążenia. Często pojawia się też chudy beton, czyli cienka warstwa wyrównawcza o niższej wytrzymałości, która stabilizuje podłoże pod dalsze warstwy i ułatwia dokładne układanie izolacji. W praktyce to jeden z tych elementów, które nie wyglądają efektownie, ale bardzo wpływają na jakość całości.

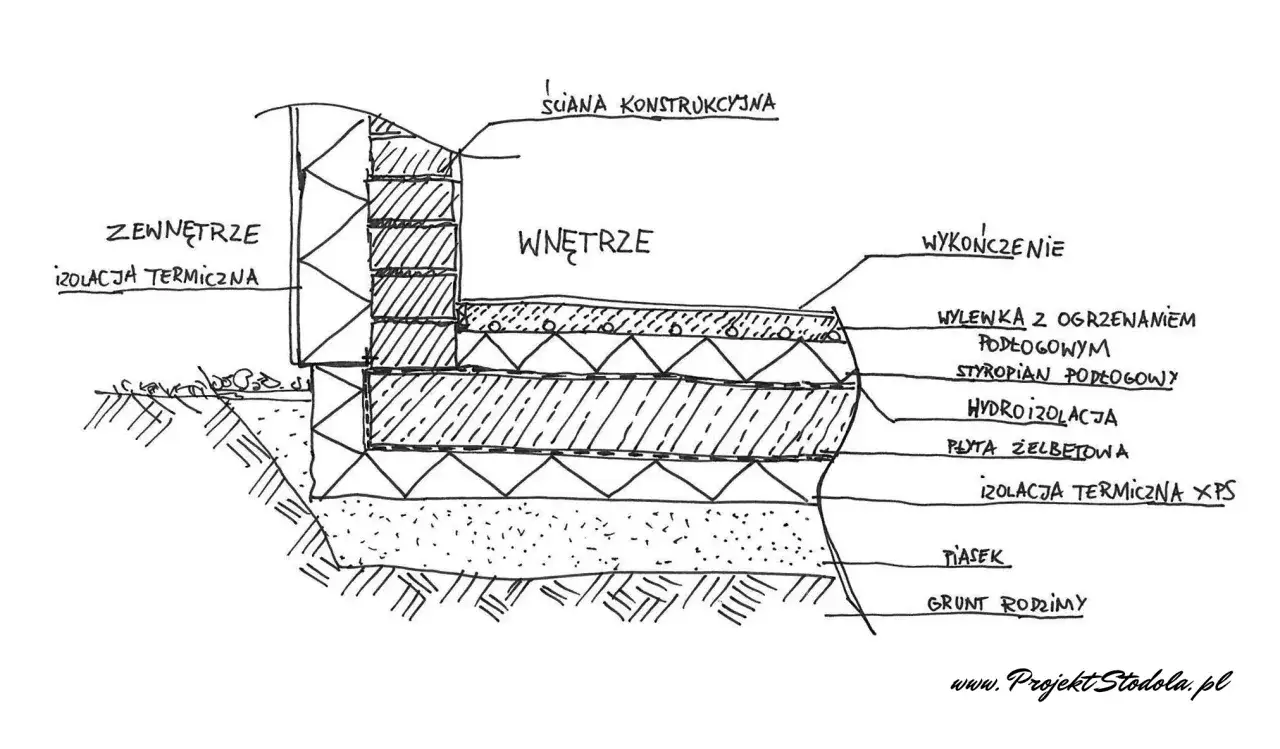

3. Izolacja i zbrojenie

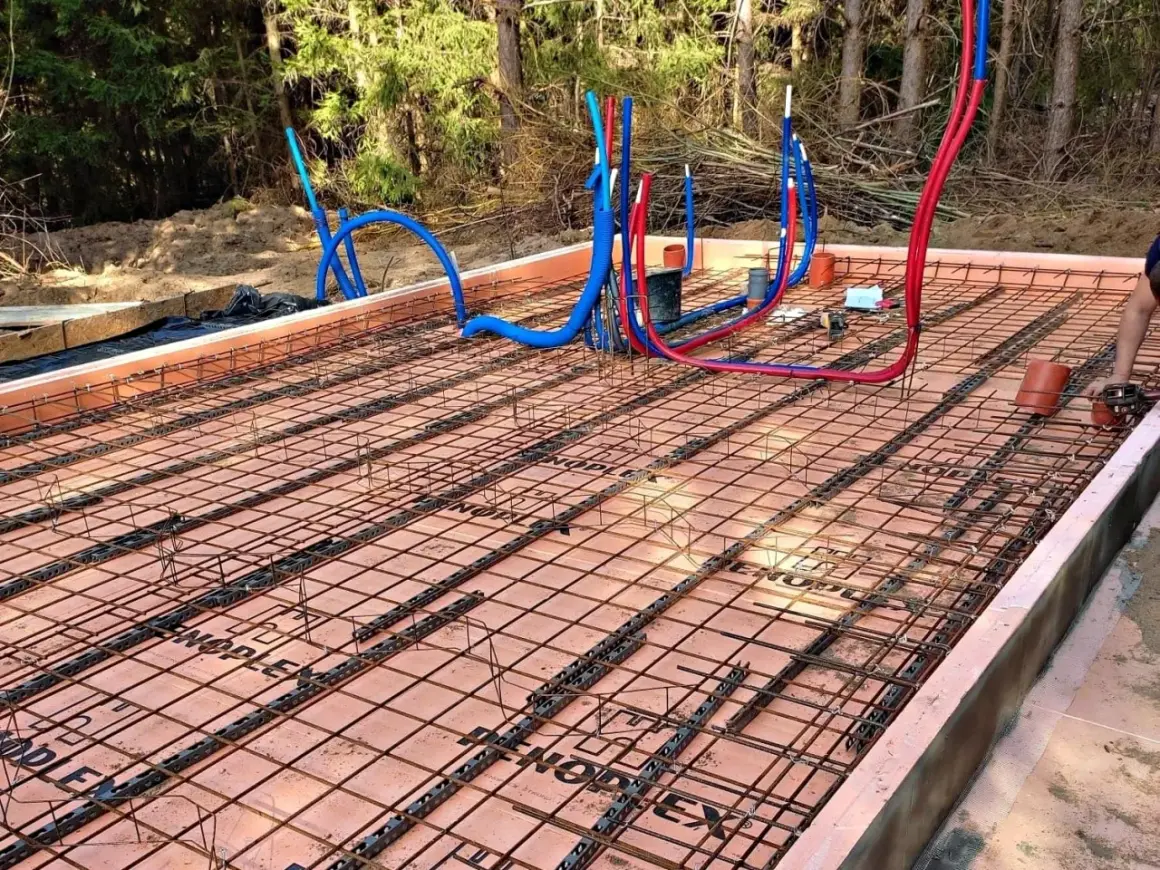

Na tym etapie układa się termoizolację, najczęściej z XPS albo twardego EPS, oraz warstwy przeciwwilgociowe lub przeciwwodne. W trudniejszych warunkach hydroizolacja musi być naprawdę szczelna, bo chodzi nie tylko o wilgoć, ale też o trwałość całej konstrukcji. Potem trafia zbrojenie, zwykle w formie siatek i prętów dobranych do projektu, a wraz z nim przepusty instalacyjne pod wodę, kanalizację, prąd czy ogrzewanie podłogowe.
Przeczytaj również: Elewacja domu - Jak wybrać trwałą i piękną?
4. Betonowanie i pielęgnacja
Sam wylew to dopiero finał, nie początek sukcesu. Beton trzeba zagęścić, wyrównać i odpowiednio pielęgnować przez pierwsze dni, żeby ograniczyć zbyt szybkie wysychanie i rysy skurczowe. Właśnie w tym momencie wychodzi, czy wcześniejsze warstwy były przygotowane porządnie, bo jedna niedokładność potrafi popsuć cały efekt.
Największe znaczenie ma ciągłość warstw. Jeśli izolacja jest przerwana albo instalacje są poprowadzone byle gdzie, cała przewaga tej technologii szybko się rozmywa. To właśnie ten etap odróżnia dobrą realizację od pozornie podobnej, ale problematycznej po pierwszej zimie.
Płyta czy ławy fundamentowe w praktyce
| Kryterium | Fundament płytowy | Ławy fundamentowe | Co to oznacza dla inwestora |
|---|---|---|---|
| Warunki gruntowe | Lepiej znosi grunt słabszy i niejednorodny | Najlepiej działa na stabilnym, suchym podłożu | Przy trudnej działce płyta często daje większy margines bezpieczeństwa |
| Izolacja cieplna | Łatwiej uzyskać ciągłość ocieplenia | Więcej miejsc, w których mogą pojawić się mostki cieplne | Przy domu energooszczędnym płyta bywa lepsza termicznie |
| Tempo budowy | Zwykle szybciej dochodzi się do stanu zerowego | Więcej etapów i więcej przerw technologicznych | Jeśli liczy się czas, ta technologia często ma przewagę |
| Koszt startowy | Często wyższy na początku | Na prostych działkach bywa tańsza | Trzeba patrzeć na cały koszt, nie tylko na pierwszy rachunek |
| Piwnica i niestandardowy projekt | Mniej wygodna przy podpiwniczeniu | Łatwiej dopasować do bardziej złożonego układu | Przy piwnicy albo skomplikowanej bryle decyzja często przesuwa się w stronę ław |
Nie patrzę na ten wybór wyłącznie przez pryzmat pierwszej faktury. Jeśli grunt jest słaby, a budynek ma pracować energooszczędnie, ta technologia potrafi wygrać całościowo, nawet gdy początkowo wygląda na droższą. Jeśli jednak działka jest sucha, nośna i dom ma prosty rzut, tradycyjne ławy nadal mają bardzo mocne argumenty.
Krótko mówiąc: to nie jest decyzja ideologiczna. To raczej bilans gruntu, projektu, izolacji i budżetu. I właśnie od tego bilansu zależy końcowy koszt.
Ile naprawdę kosztuje taka technologia
W 2026 roku najbezpieczniej przyjmować szerokie widełki, bo cena zależy od gruntu, grubości izolacji, ilości zbrojenia, regionu i zakresu prac wliczonych w ofertę. Dla domu jednorodzinnego najczęściej spotyka się wyceny od około 550 do 1100 zł/m² całej konstrukcji, a w przypadku 100 m² oznacza to mniej więcej 55 000-110 000 zł.
Takie widełki są sensowne tylko wtedy, gdy porównujesz ten sam zakres prac. Jeżeli jedna oferta obejmuje badania gruntu, pełną izolację, przepusty instalacyjne i przygotowanie pod ogrzewanie podłogowe, a druga liczy tylko beton i zbrojenie, porównanie będzie mylące od samego początku. Porównuj pełny zakres prac, a nie samą cenę za metr.
| Co podbija cenę | Dlaczego to kosztuje więcej | Na co uważać w ofercie |
|---|---|---|
| Roboty ziemne i wymiana gruntu | Trzeba usunąć słabe warstwy albo lepiej przygotować podłoże | Sprawdź, czy wycena obejmuje wywóz i zagęszczenie |
| Grubsza izolacja termiczna | Więcej materiału i dokładniejsze detale na krawędziach | Ustal rodzaj materiału i grubość warstw |
| Hydroizolacja | Na trudniejszym gruncie potrzebna jest szczelniejsza ochrona przed wodą | Nie traktuj tej warstwy jako dodatku opcjonalnego |
| Zbrojenie i wzmocnienia | Rośnie ilość stali i robocizny | Poproś o opis średnic, siatek i miejsc dozbrojeń |
| Instalacje w fundamencie | Trzeba je przewidzieć przed betonowaniem | Weryfikuj przepusty pod kanalizację, wodę i prąd |
Jeśli ktoś podaje podejrzanie niską stawkę, zwykle oznacza to jedno z dwóch: albo zakres jest mocno okrojony, albo później pojawią się dopłaty. W budowie domu takie „oszczędności” najczęściej wracają w mniej wygodnej formie, więc lepiej wyłapać je na etapie umowy niż po zalaniu betonu. Właśnie na tych pozycjach najczęściej pojawiają się oszczędności tylko pozorne.
Najczęstsze błędy, które drogo wychodzą po kilku sezonach
W fundamentach nie ma miejsca na improwizację. Część błędów widać od razu, ale najdroższe są te, które ujawniają się dopiero po roku czy dwóch, gdy dom zaczyna pracować, a rachunki za ogrzewanie i naprawy robią się zbyt wysokie.
- Brak badań geotechnicznych - wtedy łatwo dobrać złą podbudowę albo źle ocenić nośność gruntu, co zwiększa ryzyko osiadania.
- Oszczędzanie na izolacji - to prosta droga do mostków cieplnych, czyli miejsc ucieczki ciepła, oraz wyższych kosztów ogrzewania.
- Niedokładne zagęszczenie podbudowy - skutkuje nierównościami, rysami i problemami z pracą całej konstrukcji.
- Chaotyczne przepusty instalacyjne - później oznaczają kucie, nieszczelności albo konieczność kosztownych poprawek.
- Ekipa bez doświadczenia w tej technologii - fundament wygląda wtedy „prawie dobrze”, ale różnica wychodzi dopiero przy odbiorze i eksploatacji.
Najbardziej niebezpieczna jest wiara w to, że da się nadrobić jakość samą grubością betonu. Nie da się. Jeśli warstwy pod spodem są źle przygotowane, a izolacja została potraktowana po macoszemu, później nie pomoże już ani grubszy wylew, ani droższa posadzka. Lepiej dopilnować podstaw niż płacić za naprawy po kilku sezonach.
Co sprawdzić, zanim zamówisz beton
Zanim ruszy betonowanie, warto mieć kilka rzeczy zamkniętych na piśmie. To moment, w którym inwestor ma jeszcze realny wpływ na jakość, bo później większość elementów staje się już faktem dokonanym.
- czy są aktualne badania gruntu i opis warunków wodnych,
- czy projekt zawiera grubość warstw, typ izolacji i miejsca wzmocnień,
- czy wykonawca podaje pełny zakres prac, a nie tylko jedną stawkę za m²,
- czy przepusty instalacyjne są rozrysowane przed wejściem ekipy na budowę,
- czy przewidziano sposób ochrony krawędzi i detale przeciwwilgociowe,
- czy w umowie są termin, gwarancja i zakres odpowiedzialności za poprawki.
W praktyce nie wybieram tego rozwiązania dlatego, że jest modne, tylko wtedy, gdy działka, projekt i budżet składają się w spójny układ. Jeśli te trzy elementy są dobrze zgrane, to solidny start pod dom i bardzo rozsądny punkt wyjścia do dalszej budowy.
