Stan surowy otwarty to etap, na którym budżet budowy zaczyna być naprawdę odczuwalny, bo wchodzą już fundamenty, ściany, strop i dach. W praktyce najwięcej wątpliwości budzi nie sama technologia, ale to, ile kosztuje robocizna za m² i co dokładnie wykonawca w tej cenie uwzględnia. Poniżej rozkładam temat na konkretne widełki, różnice regionalne i najczęstsze pułapki w wycenach.
Najważniejsze liczby, które warto mieć przed rozmową z ekipą
- Sama robocizna przy stanie surowym otwartym to najczęściej około 800-1300 zł/m² powierzchni użytkowej.
- Przy murowaniu ścian nośnych stawki zwykle mieszczą się w przedziale 70-110 zł/m², a w dużych miastach często są wyższe.
- Jeśli oferta obejmuje materiały i robociznę, widełki są dużo szersze i nie wolno mieszać tych dwóch sposobów liczenia.
- Na cenę najmocniej wpływają: region, prostota bryły, dach, liczba kondygnacji i termin realizacji.
- Dla domu o powierzchni 120 m² sama robocizna zwykle zamyka się w okolicach 96-156 tys. zł.

Co dokładnie obejmuje stan surowy otwarty

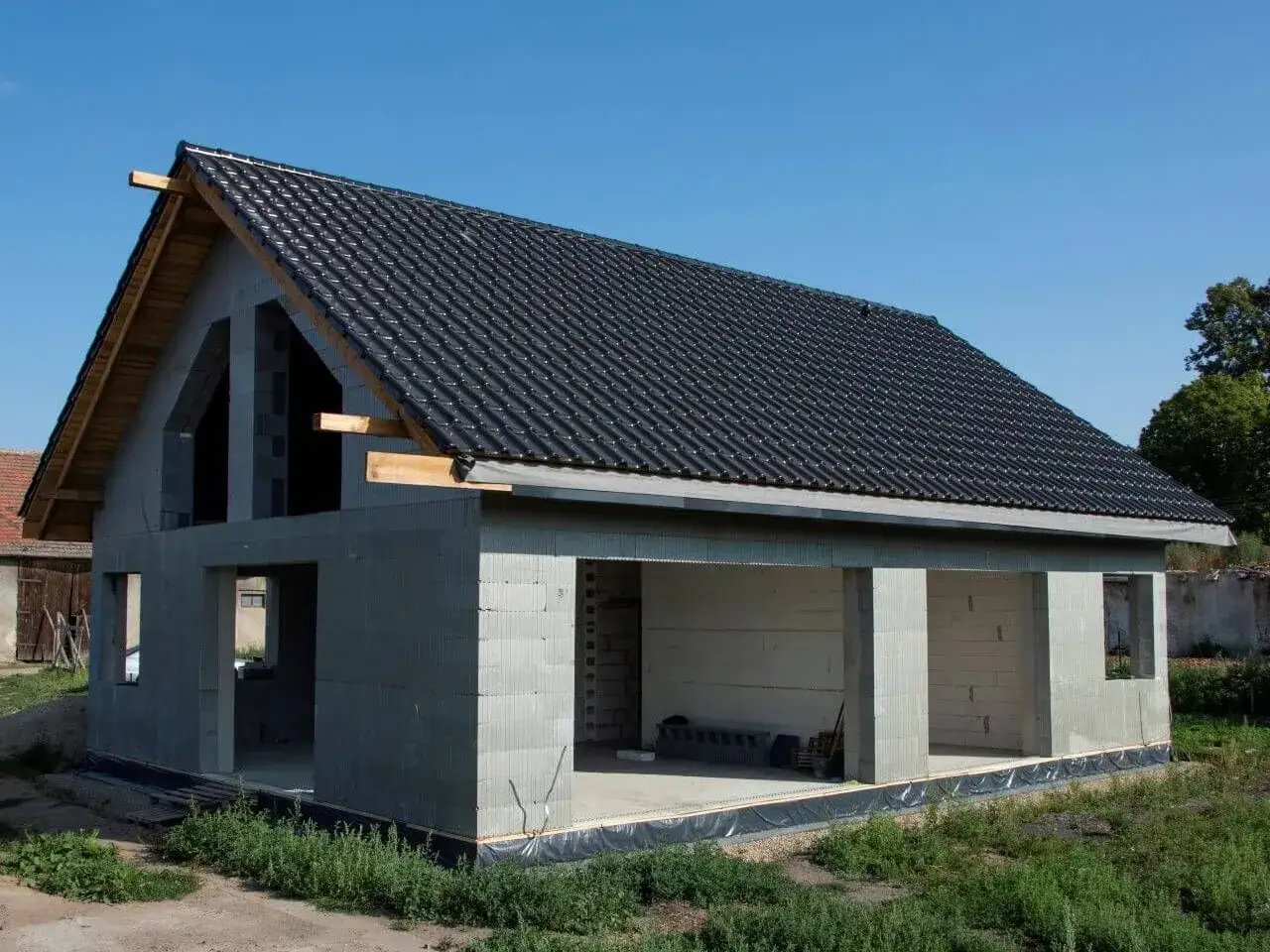

Najprościej mówiąc, to etap, w którym dom ma już konstrukcję i dach, ale nadal nie jest zamknięty stolarką ani gotowy do prac wykończeniowych. W praktyce zakres bywa opisywany trochę inaczej przez różne ekipy, dlatego ja zawsze sprawdzam nie samą nazwę etapu, tylko szczegółową listę robót.
W typowym ujęciu w SSO są już wykonane ściany nośne, ściany działowe, strop, kominy, więźba dachowa i pokrycie dachu. Zwykle nie ma jeszcze okien, drzwi zewnętrznych i instalacji, a właśnie to odróżnia ten etap od stanu surowego zamkniętego. Czasem wykonawca dorzuca do zakresu dodatkowe elementy, takie jak rynny, ocieplenie dachu czy okna dachowe, dlatego nie warto ufać samemu skrótowi SSO bez kosztorysu.
| Element | Zwykle w SSO | Jeszcze nie |
|---|---|---|
| Fundamenty i stan zero | często tak, ale bywa rozdzielane osobno | nie, jeśli wykonawca liczy SSO od ścian wzwyż |
| Ściany nośne i działowe | tak | nie |
| Strop i schody żelbetowe | tak, jeśli projekt je przewiduje | nie |
| Więźba i pokrycie dachu | tak | nie |
| Okna i drzwi zewnętrzne | nie | tak, to już etap zamknięcia budynku |
| Instalacje elektryczne i wod-kan | zwykle nie | tak, to kolejny etap |
Jeżeli ta definicja wydaje się niejednoznaczna, to nie jest przypadek. Właśnie dlatego przy kosztach budowy liczy się nie tylko nazwa etapu, ale też to, co faktycznie zostało wpisane do umowy. Skoro wiadomo już, co ma wejść do wyceny, można uczciwie przejść do stawek za m².
Ile realnie kosztuje sama robocizna za m² w 2026 roku
Jeśli pytasz wyłącznie o pracę ekipy, bez materiałów, bezpieczny budżet na stan surowy otwarty to najczęściej 800-1300 zł/m² liczone po powierzchni użytkowej. W dużych miastach i przy bardziej wymagających projektach górna granica potrafi być wyższa, a prosty dom na spokojniejszym rynku da się czasem wycenić bliżej dolnego pułapu.
W ofertach budowlanych pojawia się jednak ważny haczyk: część firm podaje cenę za samą robociznę, a część za całość z materiałami. Jeśli ktoś rzuca stawką 2200-3500 zł/m², to niemal na pewno mówi o pełnym etapie z materiałami, a nie o samej pracy ludzi na budowie. Tych dwóch liczb nie wolno ze sobą porównywać, bo prowadzą do zupełnie innych wniosków.
| Zakres | Orientacyjna cena w 2026 | Co to oznacza w praktyce |
|---|---|---|
| Sama robocizna przy SSO | 800-1300 zł/m² | budżet do liczenia kosztu pracy ekipy, bez materiałów |
| Murowanie ścian nośnych | 70-110 zł/m² | przy dużych miastach i trudniejszych projektach stawka rośnie |
| Murowanie ścian działowych | 60-90 zł/m² | tańsze przy prostych układach i małej liczbie docinek |
| Kompletny SSO z materiałami | 2200-3500 zł/m² | to już budżet całego etapu, a nie samej robocizny |
Dla domu 100 m² sama robocizna to zwykle około 80-130 tys. zł, dla 120 m² około 96-156 tys. zł, a dla 140 m² mniej więcej 112-182 tys. zł. Na Śląsku i w innych dużych aglomeracjach łatwiej o stawki z górnych widełek, bo popyt na ekipy jest po prostu większy. Same widełki nie mówią jednak wszystkiego, bo to projekt i lokalizacja przesuwają cenę najmocniej.
Co najbardziej podnosi cenę robocizny
Dwie oferty na ten sam dom potrafią różnić się o 30-40 procent, i to bez żadnego „magicznego” powodu. Najczęściej decydują detale, które laik widzi dopiero na końcu: liczba załamań bryły, typ dachu, ilość otworów okiennych, liczba kondygnacji i warunki dojazdu na budowę. Ja zawsze zakładam, że im bardziej skomplikowany projekt, tym większa szansa, że stawka za m² będzie bliżej górnej granicy.
| Czynnik | Jak wpływa na cenę | Co sprawdzić przed podpisaniem umowy |
|---|---|---|
| Region | Różnice regionalne mogą sięgać 30-40 procent. | Czy oferta jest lokalna, czy zawiera koszt dojazdu i organizacji ekipy. |
| Bryła domu | Wykusze, lukarny i wiele załamań zwiększają roboczogodziny. | Czy cena zakłada prosty rzut, czy projekt z dodatkowymi detalami. |
| Dach | Dach wielospadowy jest zwykle droższy niż dwuspadowy. | Czy wycena obejmuje pełną konstrukcję i obróbki dekarskie. |
| Kondygnacje | Dom piętrowy lub z poddaszem użytkowym wymaga więcej prac żelbetowych. | Czy w cenie ujęto strop i schody, a nie tylko ściany. |
| Piwnica | Podnosi koszt całego etapu przez dodatkowe roboty ziemne i izolacje. | Czy fundamenty i piwnica są liczone osobno. |
| Termin | Praca „na już” w szczycie sezonu zwykle kosztuje więcej. | Czy masz przestrzeń, by zarezerwować ekipę z wyprzedzeniem. |
Przy domach z podpiwniczeniem albo bardziej złożonym stropem koszt całego etapu rośnie szybciej niż sam metraż. Dla przykładu, w domach piętrowych strop monolityczny może dołożyć do budżetu od 120 do 320 zł/m² etapu, a piwnica potrafi podbić koszt jeszcze wyraźniej. Z takiego powodu najlepiej liczyć budżet nie z jednego cennika, ale z konkretnych scenariuszy metrażu.
Jak policzyć budżet domu 100, 120 i 140 m²
Najprostszy sposób to pomnożyć powierzchnię użytkową przez stawkę robocizny i od razu zostawić margines na dopłaty za trudniejsze elementy. W praktyce wygląda to tak, że prosty dom z dachem dwuspadowym i bez piwnicy niemal zawsze będzie tańszy niż budynek z poddaszem, wykuszami i dużą liczbą detali. Jeśli chcesz uniknąć błędu, licz nie tylko „ile za metr”, ale też „co za ten metr ma się realnie wydarzyć”.
| Powierzchnia użytkowa | Sama robocizna przy 800-1300 zł/m² | Kiedy wynik jest bliżej górnej granicy |
|---|---|---|
| 100 m² | 80 000-130 000 zł | dom piętrowy, trudniejszy dach, duże miasto |
| 120 m² | 96 000-156 000 zł | poddasze użytkowe, więcej stropów, większa liczba detali |
| 140 m² | 112 000-182 000 zł | złożona bryła, krótki termin i słabsza dostępność ekip |
Jeżeli wykonawca podaje tylko jedną kwotę za całość, poproś o rozbicie na fundamenty, ściany, strop, dach i elementy dodatkowe. Taki kosztorys od razu pokazuje, gdzie naprawdę „ucieka” budżet, a gdzie oszczędność jest możliwa bez psucia jakości. Dzięki temu łatwiej też porównać oferty różnych ekip bez chaosu w liczbach.
Jak porównać oferty ekip, żeby nie przepłacić
Najtańsza stawka za m² wcale nie musi być najlepszą ofertą. W budowie domu najdroższe są poprawki, więc jeśli ekipa wycenia taniej, ale nie potrafi jasno opisać zakresu prac, ryzyko rośnie szybciej niż oszczędność. Ja patrzę przede wszystkim na to, czy wycena jest rozbita na etapy i czy nie ma w niej niedopowiedzeń.
- Poproś o rozpisanie prac osobno dla fundamentów, ścian, stropu, dachu i kominów.
- Sprawdź, czy cena obejmuje nadproża, wieńce, szalunki, rusztowania i sprzęt.
- Ustal, jak liczony jest metr kwadratowy: po powierzchni użytkowej, zabudowy czy ścian.
- Dopytaj o dopłaty za piwnicę, lukarny, balkony i zmiany projektu w trakcie budowy.
- Wpisz do umowy sposób rozliczania przerw technologicznych i terminów realizacji.
W praktyce bardzo dobrze działa prosta zasada: jeśli projekt jest prosty, to i wycena powinna być prosta, ale jeśli projekt jest złożony, cena też musi być rozbita na elementy. Im więcej szczegółów w ofercie, tym mniejsze ryzyko, że dopłaty wyjdą dopiero w połowie budowy. A zanim podpiszesz umowę, warto jeszcze dopiąć kilka rzeczy, które najczęściej wychodzą dopiero w trakcie robót.
Co dopiąć przed podpisaniem umowy, żeby m² nie okazało się pułapką
Na tym etapie nie chodzi już o ogólną wycenę, tylko o bezpieczeństwo budżetu. W praktyce najwięcej problemów bierze się z niedoprecyzowanego zakresu prac, zbyt luźnych zapisów o dopłatach i braku planu na zmiany projektowe. To właśnie tutaj inwestorzy najczęściej tracą kontrolę nad kosztami, choć na papierze wszystko wyglądało poprawnie.
- Ustal, czy fundamenty są wliczone w cenę, czy rozliczane osobno.
- Zapewnij sobie zapis o tym, co dzieje się przy zmianach projektu i dodatkowych otworach.
- Powiąż płatności z konkretnymi etapami, a nie z samą deklaracją postępu prac.
- Jeśli budowa startuje późno, zaplanuj zabezpieczenie domu przed deszczem i zimą.
- Poproś o protokół odbioru każdego etapu, a nie tylko finałową rozmowę z ekipą.
W dobrze przygotowanej budowie cena za m² nie jest zagadką, tylko skrótem do policzalnego budżetu. Jeśli zakres prac jest opisany precyzyjnie, łatwiej wybrać ekipę, porównać oferty i uniknąć kosztownych dopłat już po wejściu na plac budowy.
