Przyłącze kanalizacyjne - Jak podłączyć dom bez problemów?

Gabriela Olszewska

Gabriela Olszewska

|

28 maja 2026

Schematyczne przedstawienie systemu odprowadzania ścieków z pralki i umywalki, z widocznym przyłączem kanalizacyjnym i pompą.

Podłączenie domu do kanalizacji to jedna z tych inwestycji, które z pozoru wyglądają prosto, a w praktyce łączą formalności, projekt i kilka decyzji technicznych. Przyłącze kanalizacyjne to nie tylko kawałek rury, ale też granica odpowiedzialności, odbiór techniczny i koszt, który potrafi zaskoczyć bardziej niż sama cena materiału. W tym tekście pokazuję, jak przejść przez procedurę bez chaosu, jakie dokumenty przygotować, na co uważać przy projekcie i ile realnie trzeba na to odłożyć.

Najważniejsze fakty o podłączeniu do kanalizacji

  • Za odcinek od budynku do pierwszej studzienki, a przy jej braku do granicy działki, zwykle odpowiada właściciel nieruchomości.
  • GUNB wskazuje trzy możliwe ścieżki realizacji: zgłoszenie, tryb bez zgłoszenia albo pozwolenie na budowę, ale w praktyce najczęściej wystarcza prostsza procedura.
  • Przedsiębiorstwo wodociągowo-kanalizacyjne ma co do zasady 21 dni na warunki dla domu jednorodzinnego i 45 dni w pozostałych przypadkach.
  • Warunki przyłączenia są ważne 2 lata, a za ich wydanie, odbiór i samo włączenie do sieci nie pobiera się opłat administracyjnych.
  • Całość inwestycji na typowej działce często mieści się w widełkach 8 000-20 000 zł, ale trudne warunki mogą podbić koszt kilkukrotnie.
  • Najwięcej problemów powodują kolizje z innymi sieciami, zbyt płytkie ułożenie, błędny spadek i brak sensownego dostępu do czyszczenia.

Gdzie kończy się sieć, a zaczyna odpowiedzialność właściciela

Ja zawsze zaczynam od najważniejszej granicy: odcinek wewnątrz budynku to jedno, a odcinek na działce i dalej do sieci to drugie. Z punktu widzenia przepisów granicą jest pierwsza studzienka od strony budynku, a jeśli jej nie ma, granica nieruchomości gruntowej. To praktyczny szczegół, bo właśnie on decyduje, kto naprawia awarię, kto odbiera roboty i kto ponosi odpowiedzialność za nieprawidłowe włączenie.

  • Instalacja wewnętrzna obejmuje piony, poziome przewody i podejścia do urządzeń sanitarnych w budynku.
  • Odcinek zewnętrzny prowadzi od budynku do sieci lub do studzienki rewizyjnej i to on zwykle generuje największe koszty robót ziemnych.
  • Sieć kanalizacyjna należy do przedsiębiorstwa wodociągowo-kanalizacyjnego albo gminnego operatora.

W praktyce spór najczęściej nie dotyczy samej rury, tylko tego, gdzie kończy się obowiązek właściciela, a zaczyna infrastruktura publiczna. Jeśli włączenie wykonano niezgodnie z warunkami, odbiór może się przeciągnąć, a przy złym podłączeniu operator ma podstawę, by reagować. Dlatego zanim zamówi się ekipę, trzeba uporządkować procedurę, a dopiero potem przechodzić do wykopu.

Jak wygląda procedura od wniosku do odbioru

GUNB przypomina, że budowę takiego odcinka można prowadzić trzema ścieżkami: na zgłoszenie, bez zgłoszenia na podstawie planu sytuacyjnego albo w trybie pozwolenia na budowę. W przypadku domu jednorodzinnego najczęściej wybiera się rozwiązanie prostsze, ale niezależnie od wariantu liczy się zgodność z warunkami wydanymi przez przedsiębiorstwo kanalizacyjne.

Etap Co robi inwestor Na co zwrócić uwagę
Wniosek o warunki Składasz dokumenty do operatora sieci Dla domu jednorodzinnego termin wynosi zwykle 21 dni, a dla pozostałych przypadków 45 dni
Plan sytuacyjny Projektant nanosi trasę na aktualną mapę Trasa musi uwzględniać sieć, granice działki i uzbrojenie terenu
Realizacja Zamawiasz wykonawcę i roboty ziemne Tu najczęściej wychodzą różnice w kosztach: grunt, głębokość, kolizje i odtworzenie nawierzchni
Odbiór techniczny Operator sprawdza zgodność z warunkami Czasem wymagane są dodatkowe próby, inspekcja TV lub dokumentacja geodezyjna
Uruchomienie Podpisujesz umowę na odbiór ścieków Dopiero wtedy całość działa formalnie i rozliczeniowo

Ważna rzecz, o której wielu inwestorów zapomina: warunki przyłączenia wydane przez przedsiębiorstwo są ważne 2 lata, a za ich wydanie, aktualizację, odbiór oraz samo włączenie do sieci nie pobiera się opłat administracyjnych. To nie znaczy, że inwestycja jest tania, tylko że płacisz za realne roboty, a nie za sam stempel. Kiedy to sobie uporządkujesz, łatwiej przejść do dokumentów i uniknąć opóźnień.

Jakie dokumenty i uzgodnienia zwykle są potrzebne

Najwięcej czasu traci się nie na kopanie, tylko na brak jednego załącznika. Wniosek o warunki powinien zawierać dane wnioskodawcy, lokalizację działki, przeznaczenie obiektu, przewidywane ilości ścieków oraz plan albo szkic sytuacyjny pokazujący, gdzie ma przebiegać odcinek. To nie jest formalność dla formalności - bez tego operator nie ma jak ocenić, czy przyłączenie jest technicznie możliwe.

  • Dane właściciela lub inwestora wraz z adresem i numerem działki ewidencyjnej.
  • Opis sposobu użytkowania obiektu, bo inne wymagania ma dom jednorodzinny, a inne budynek usługowy.
  • Informacja o ilości i jakości ścieków, szczególnie ważna przy lokalach usługowych i działalności gospodarczej.
  • Plan sytuacyjny lub szkic na aktualnej mapie, który pokazuje relację do istniejącej sieci i uzbrojenia terenu.
  • Uzgodnienia dodatkowe, jeśli odcinek wchodzi w pas drogowy, przecina cudzą działkę albo wymaga specjalnej technologii wykonania.

Jeśli przyłączenie dotyczy domu, sprawa zwykle kończy się na standardowym zestawie dokumentów. Przy obiektach usługowych dochodzą jednak parametry ścieków i czasem wymagania dotyczące podczyszczania, więc nie warto kopiować schematu z budynku mieszkalnego. Tu dobrze widać różnicę między prostą budową a inwestycją, która już wymaga projektowego myślenia, a nie tylko dobrego wykonawcy.

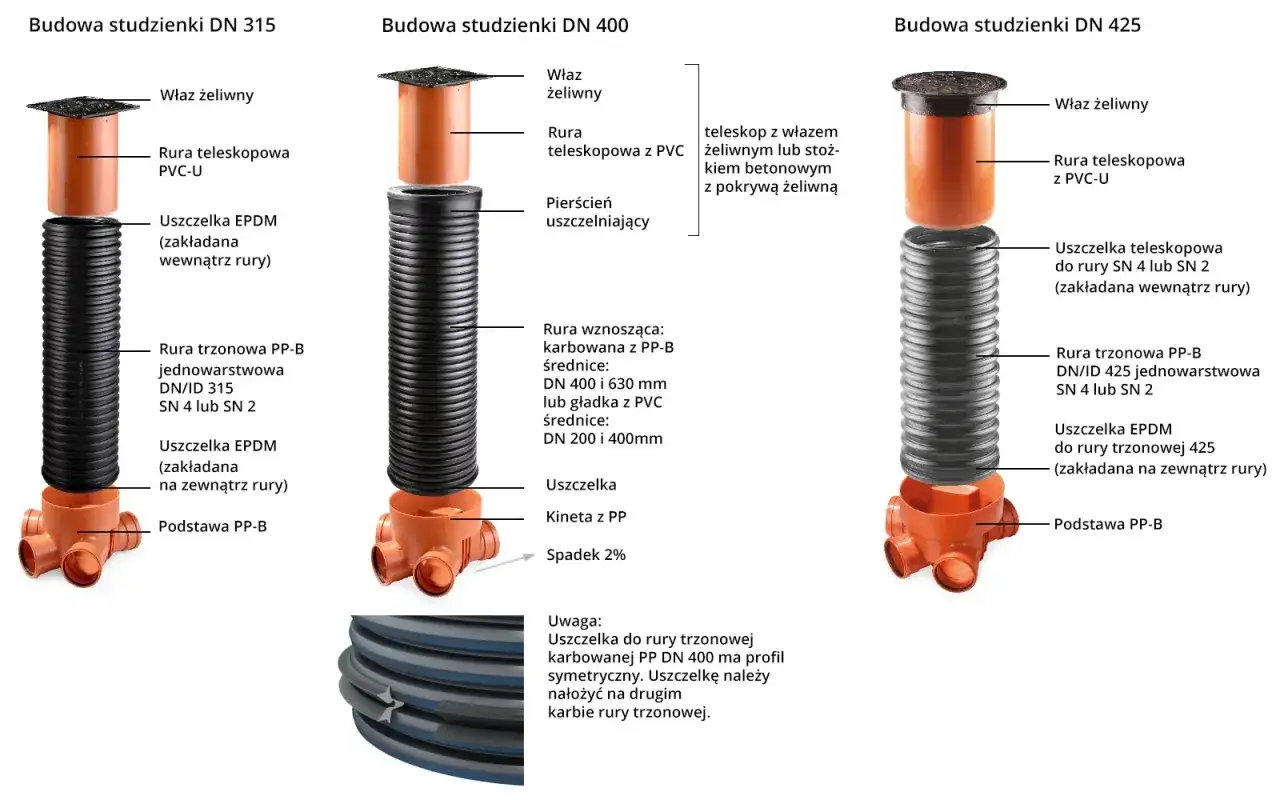

Schemat budowy przyłącza kanalizacyjnego: studzienki DN 315, 400, 425 z elementami jak rury, uszczelki, podstawa i właz.

Jak zaplanować trasę rury, żeby nie wracać do wykopu

To jest moment, w którym najłatwiej zaoszczędzić albo przepalić budżet. Ja patrzę na trasę odcinka przede wszystkim pod kątem grawitacji, dostępu serwisowego i kolizji z innymi instalacjami. Dobry projekt nie polega na tym, żeby rura była jak najkrótsza za wszelką cenę, tylko żeby działała bezawaryjnie i dała się utrzymać w czystości.

Spadek i średnica

Przewód musi mieć taki spadek, aby ścieki spływały samoczynnie i nie zostawiały osadów. Zbyt mały spadek sprzyja zapychaniu, a zbyt duży potrafi powodować, że woda odpływa za szybko, a cięższe frakcje zostają w rurze. W praktyce przy małych średnicach spotyka się spadki rzędu 1,5-2%, ale dokładną wartość zawsze powinien dobrać projektant do długości, średnicy i warunków na działce.

Studzienka rewizyjna i dostęp do czyszczenia

Studzienka rewizyjna nie jest ozdobą projektu, tylko punktem obsługi. Dzięki niej można przepchać odcinek, sprawdzić przebieg instalacji i szybciej znaleźć miejsce usterki. Jeśli jej brakuje albo jest źle usytuowana, każda awaria kończy się większą ingerencją w grunt, a to oznacza większy koszt i więcej nerwów. Przy dłuższych trasach albo zmianie kierunku studzienka bardzo poprawia eksploatację.

Przeczytaj również: Przyłącze wod-kan - Koszt, formalności i jak nie przepłacić?

Kolizje, głębokość i ochrona przed cofką

Najdroższe są zwykle nie same rury, tylko przeszkody po drodze: gaz, woda, energia, zjazd, asfalt albo wysoki poziom wód gruntowych. Na działkach niżej położonych niż kanał albo w miejscach narażonych na cofkę czasem trzeba przewidzieć zawór zwrotny, czyli klapę antyzalaniową, która ogranicza ryzyko cofania ścieków do budynku. Jeżeli różnica poziomów jest niekorzystna, w grę może wejść też przepompownia, bo kanalizacja grawitacyjna po prostu przestaje być wystarczająca.

Najlepsza trasa to zwykle ta najprostsza, z najmniejszą liczbą załamań i bez przecięć z cudzym uzbrojeniem. Dobrze zaprojektowany odcinek działa latami, a źle poprowadzony wraca jak bumerang przy pierwszym zatorze albo po pierwszej ulewie. Z takim punktem odniesienia dużo łatwiej ocenić, ile inwestycja powinna kosztować.

Ile to kosztuje i co faktycznie podbija rachunek

Koszt zależy głównie od długości, warunków gruntowych i tego, czy trzeba robić coś więcej niż zwykły wykop. Na rynku najczęściej spotyka się dwa scenariusze: prostą realizację na krótkiej działce i wersję trudną, gdzie wchodzą przewierty, odtworzenie nawierzchni albo dodatkowe zabezpieczenia. W praktyce to właśnie druga grupa najczęściej wywraca kosztorys.

Pozycja Orientacyjny koszt Co zwykle zwiększa cenę
Plan sytuacyjny / projekt 1 000-3 000 zł Duży zakres uzgodnień, nietypowa działka, konieczność dodatkowych rysunków
Wykonanie odcinka w typowych warunkach 200-450 zł za metr Głębokie wykopy, słaby grunt, duża liczba załamań, trudny dostęp
Geodezyjna inwentaryzacja powykonawcza 800-2 000 zł Większa działka, skomplikowany przebieg, konieczność dodatkowych pomiarów
Odbiór, warunki i włączenie do sieci 0 zł administracyjnie Opłaty nie dotyczą samego wydania warunków ani odbioru, ale nadal płacisz za roboty i dokumentację
Cała inwestycja na standardowej działce 8 000-20 000 zł Krótka trasa, prosty grunt, mało kolizji, brak przewiertów
Trudne warunki nawet powyżej 50 000 zł Przewiert pod drogą, wysoki poziom wód, duża głębokość, odtworzenie nawierzchni

Najbardziej myląca jest niska cena za metr, jeśli nie obejmuje odtworzenia nawierzchni, geodety albo dodatkowych uzgodnień. Ja zawsze patrzę na cały pakiet: projekt, roboty ziemne, materiały, pomiary i odbiór. Dopiero suma tych elementów daje prawdziwy koszt, a to szczególnie ważne przy zakupie działki, gdzie infrastruktura często wygląda dobrze tylko na mapie.

Na co patrzeć przed kupnem działki lub domu z kanalizacją w zasięgu

W nieruchomościach jedna rzecz często brzmi lepiej niż wygląda w praktyce: informacja, że kanalizacja jest „w ulicy”. To jeszcze nie znaczy, że dom da się szybko podłączyć, a już na pewno nie znaczy, że koszt będzie niski. Ja przy zakupie zawsze sprawdzam, czy istnieje realna techniczna możliwość przyłączenia, czy operator wydał warunki i czy nie ma przeszkód po drodze, takich jak pas drogowy, cudze działki albo zbyt duża różnica poziomów.

  • Sprawdź, czy sieć jest czynna i odebrana do eksploatacji, a nie tylko planowana.
  • Poproś o warunki przyłączenia albo dokumenty potwierdzające, że lokalizacja jest obsługiwana przez sieć.
  • Ustal, czy do budynku prowadzi prosta trasa, czy potrzebny będzie przewiert, rozbiórka nawierzchni albo zgoda zarządcy drogi.
  • Zweryfikuj, czy w budynku nie ma deszczówki wpiętej do kanalizacji sanitarnej, bo to potrafi później generować problemy przy odbiorze i użytkowaniu.
  • Jeśli nieruchomość nie ma podłączenia, sprawdź, czy działa przydomowa oczyszczalnia albo szczelny zbiornik i czy spełnia wymagania lokalne.

Z mojego punktu widzenia to właśnie ten etap decyduje, czy działka jest gotowa do budowy, czy tylko wygląda na uzbrojoną. W praktyce różnica między „jest sieć w pobliżu” a „można się od razu podłączyć” bywa warta kilka albo kilkanaście tysięcy złotych, a czasem jeszcze więcej. Jeśli masz już nieruchomość na oku, najlepiej potraktować sprawdzenie warunków i trasy podłączenia jako część zwykłego due diligence, nie jako dodatek na końcu procesu.

FAQ - Najczęstsze pytania

Zazwyczaj właściciel nieruchomości odpowiada za odcinek od budynku do pierwszej studzienki rewizyjnej, a jeśli jej brak, to do granicy działki. Instalacja wewnętrzna to odpowiedzialność właściciela, sieć kanalizacyjna – operatora.
Całkowity koszt przyłącza kanalizacyjnego na standardowej działce waha się od 8 000 do 20 000 zł. Cena zależy od długości przyłącza, warunków gruntowych, konieczności przewiertów i odtworzenia nawierzchni, a trudne warunki mogą podnieść koszt do ponad 50 000 zł.
Do wniosku o warunki przyłączenia potrzebne są dane właściciela, opis obiektu, informacje o ilości ścieków oraz plan sytuacyjny lub szkic na aktualnej mapie. Czasem wymagane są dodatkowe uzgodnienia, np. z zarządcą drogi.
Warunki przyłączenia wydane przez przedsiębiorstwo wodociągowo-kanalizacyjne są ważne przez 2 lata. Ich wydanie, aktualizacja, odbiór i samo włączenie do sieci są wolne od opłat administracyjnych.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

przyłącze kanalizacyjne przyłącze kanalizacyjne do domu jednorodzinnego koszt przyłącza kanalizacyjnego warunki przyłączenia do sieci kanalizacyjnej jak podłączyć dom do kanalizacji dokumenty do przyłącza kanalizacyjnego

Udostępnij artykuł

Autor Gabriela Olszewska
Gabriela Olszewska
Jestem Gabriela Olszewska, doświadczoną analityczką rynku nieruchomości z ponad dziesięcioletnim stażem w branży. Moja pasja do nieruchomości sprawia, że z zaangażowaniem śledzę zmiany i trendy na rynku, co pozwala mi dostarczać rzetelne i aktualne informacje. Specjalizuję się w analizie wartości nieruchomości oraz w badaniu lokalnych rynków, co umożliwia mi zrozumienie, jak różne czynniki wpływają na ceny i dostępność mieszkań. Moją misją jest uproszczenie skomplikowanych danych i przedstawienie ich w przystępny sposób, aby każdy mógł podejmować świadome decyzje dotyczące zakupu lub sprzedaży nieruchomości. Zależy mi na tym, aby moi czytelnicy mieli dostęp do obiektywnych analiz i sprawdzonych informacji, które pomogą im w poruszaniu się po złożonym świecie nieruchomości.

Komentarze (0)

Dodaj komentarz
