Projekt domu - dokumentacja do pozwolenia. Uniknij błędów!

Inga Tomaszewska

Inga Tomaszewska

|

22 czerwca 2026

#02 Projekt budowlany i formalności. Co powinien zawierać projekt budowlany? Dom według Ciebie, Maria Bladowska.

Przy budowie domu najwięcej czasu potrafi zabrać nie sam plac budowy, lecz dopięcie dokumentów. Dobrze przygotowany projekt budowlany decyduje o tym, czy urząd wyda pozwolenie bez poprawek, a źle złożony potrafi zatrzymać inwestycję na tygodnie. W 2026 roku formalności są już trochę prostsze niż dawniej, ale przy standardowym pozwoleniu nadal trzeba dobrze rozumieć, co wchodzi do dokumentacji i na co patrzy urząd.

Najważniejsze rzeczy, które warto wiedzieć przed złożeniem wniosku

  • Komplet dokumentów do pozwolenia składa się z kilku spójnych części, a w wersji papierowej zwykle przygotowuje się je w 3 egzemplarzach.
  • Podstawą oceny jest zgodność z miejscowym planem albo decyzją o warunkach zabudowy, a nie sam wygląd domu.
  • Urząd sprawdza też dostęp do drogi, układ działki, uzbrojenie terenu i to, czy dokumentacja nie zawiera sprzecznych danych.
  • Na wydanie decyzji organ ma co do zasady 65 dni od złożenia kompletnego wniosku, a pozwolenie wygasa po 3 latach bez rozpoczęcia budowy.
  • W przypadku domu jednorodzinnego część mieszkalna jest zwolniona z opłaty skarbowej, ale pełnomocnictwo kosztuje 17 zł.
  • Najczęstsze błędy dotyczą mapy, granic działki, odległości od granic, uzgodnień branżowych i niespójności między rysunkami a opisem.

Kiedy pełna dokumentacja jest naprawdę potrzebna

W przypadku domu jednorodzinnego część inwestycji można dziś prowadzić na zgłoszenie, ale jeśli wybierasz pozwolenie na budowę albo lokalne warunki tego wymagają, dokumentacja musi być kompletna. To ważne rozróżnienie, bo w praktyce nie chodzi tylko o formalność, lecz o sprawdzenie, czy dom da się bezpiecznie i zgodnie z prawem postawić na konkretnej działce.

Ja patrzę na to tak: dokumentacja nie jest dodatkiem do budowy, tylko jej pierwszym etapem. Jeśli na tym etapie coś się nie zgadza, problem wraca później w postaci poprawek, dodatkowych uzgodnień albo opóźnionego startu robót. Gdy rozumiesz tę logikę, łatwiej ocenić, które elementy są obowiązkowe, a które pojawiają się tylko w bardziej złożonych inwestycjach.

W 2026 roku część prostszych robót ma uproszczoną ścieżkę, ale przy klasycznym domu jednorodzinnym, w którym inwestor idzie w stronę pozwolenia, urząd oczekuje dokumentów dopiętych od strony prawnej, technicznej i lokalizacyjnej. To właśnie od tej spójności zależy, czy cała procedura pójdzie sprawnie. Gdy ten fundament jest jasny, można przejść do tego, z czego składa się sam komplet.

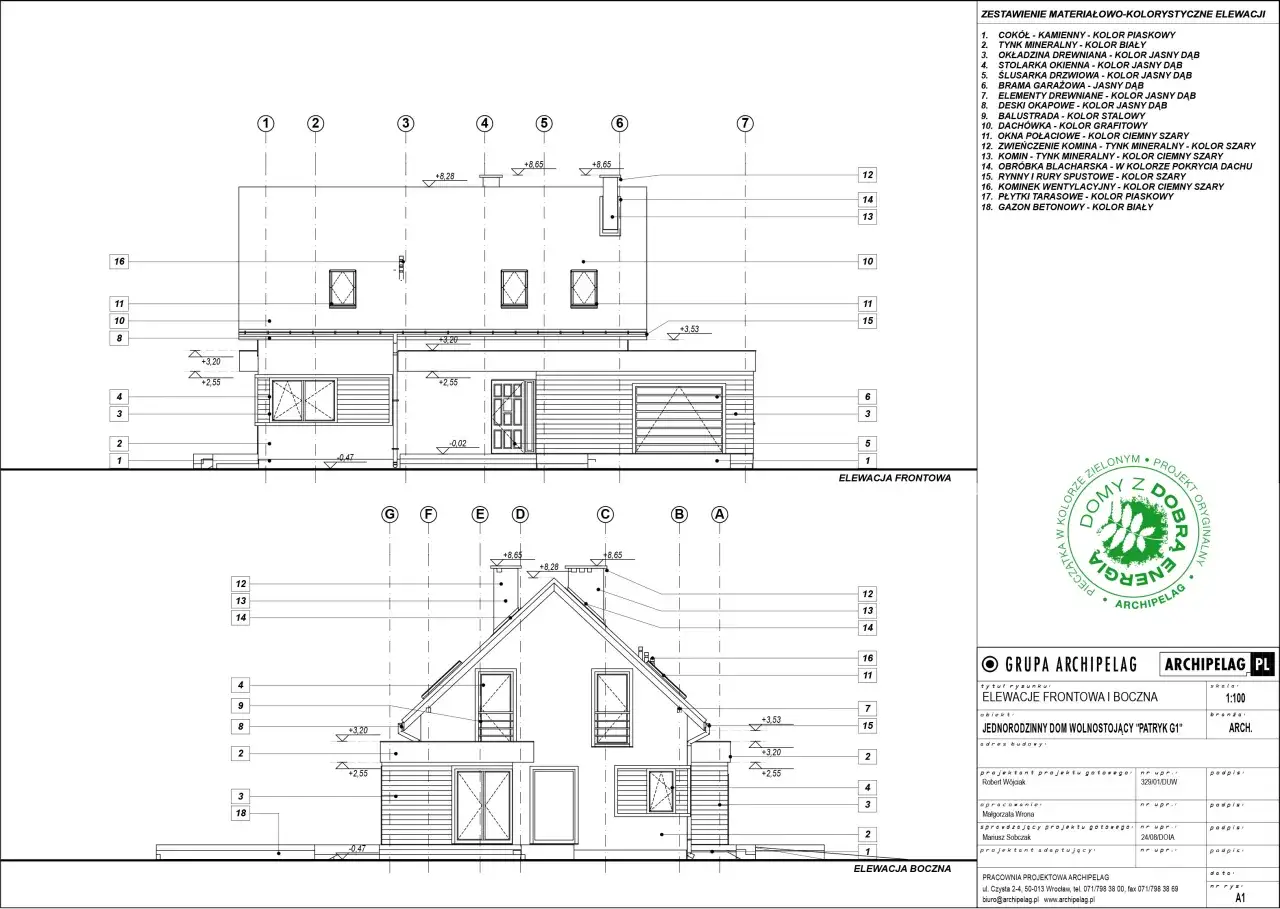

Projekt budowlany: elewacje frontowa i boczna domu jednorodzinnego z zestawieniem materiałów i kolorów.

Z czego składa się komplet dokumentów dla urzędu

Jak wskazuje Budowlane ABC, do wniosku o pozwolenie na budowę dołącza się projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany, a przy standardowej budowie domu zwykle dochodzi jeszcze projekt techniczny i wymagane uzgodnienia. Wersja papierowa trafia do urzędu w 3 egzemplarzach, a elektroniczna jako komplet plików. Dla inwestora najważniejsze jest to, że każda część odpowiada za coś innego i nie da się jej zastąpić inną.

Element Co zawiera Po co jest potrzebny
Projekt zagospodarowania działki lub terenu Granice działki, usytuowanie domu, dojazd, media, ścieki, zieleń, układ komunikacyjny, odniesienie do mapy do celów projektowych Pokazuje, jak inwestycja wpisuje się w działkę i otoczenie
Projekt architektoniczno-budowlany Funkcję budynku, program użytkowy, formę, elewacje, dach, rzuty, przekroje, parametry i wygląd zewnętrzny Opisuje dom od strony architektury, układu pomieszczeń i bryły
Projekt techniczny Konstrukcję, obliczenia, rozwiązania materiałowe, instalacje, parametry energetyczne, a w razie potrzeby geotechnikę Pokazuje, jak dom ma być realnie wykonany i bezpiecznie użytkowany
Załączniki i uzgodnienia Opinia, pozwolenia, warunki przyłączeń, dokumenty środowiskowe, oświadczenia i inne wymagane przepisami materiały Potwierdzają zgodność inwestycji z innymi przepisami i warunkami lokalnymi

Projekt zagospodarowania działki lub terenu

To część, która najczęściej rozstrzyga o tym, czy dom da się sensownie ustawić na działce. Zawiera nie tylko obrys budynku, ale też sposób dostępu do drogi publicznej, układ komunikacyjny, parametry sieci i urządzeń uzbrojenia terenu oraz rozwiązania związane z odprowadzaniem ścieków. Ważne jest też to, że rysunek wykonuje się na aktualnej mapie do celów projektowych albo jej kopii.

W praktyce ta część pokazuje urządowi, czy inwestycja nie „wisi w próżni”, tylko faktycznie da się ją zrealizować na konkretnej parceli. Jeśli tu są błędy, reszta dokumentacji zwykle też wymaga korekt. Dlatego ja zaczynam ocenę projektu właśnie od działki, a dopiero później od samego domu.

Projekt architektoniczno-budowlany

Ta część odpowiada za to, jak dom wygląda i jak będzie działał w codziennym użytkowaniu. Wchodzi tu rodzaj i kategoria obiektu, zamierzony sposób użytkowania, program funkcjonalny, forma architektoniczna, a także charakterystyczne parametry, takie jak kubatura czy zestawienie powierzchni. Dla budynku mieszkalnego urząd oczekuje też rzutów, przekrojów i widoków elewacji oraz dachu.

To właśnie tutaj najłatwiej wyłapać, czy inwestor myśli o domu realnie, czy tylko „na oko”. Zdarza się, że ktoś chce dużą bryłę, ale działka i plan miejscowy wymuszają bardziej zwarte rozwiązanie. Wtedy lepiej poprawić koncepcję na papierze niż później walczyć z odstępstwami.

Przeczytaj również: Koszt budowy domu - Ile naprawdę zapłacisz? Pełny przewodnik

Projekt techniczny

Tu zaczyna się część mniej efektowna wizualnie, ale dużo ważniejsza dla wykonawstwa. Projekt techniczny obejmuje rozwiązania konstrukcyjne, obciążenia, podstawowe obliczenia, układy materiałowe, a w zależności od potrzeb także geotechnikę, czyli opis warunków gruntowych i sposobu posadowienia budynku. Dla domu ogrzewanego, wentylowanego albo klimatyzowanego dochodzą też rozwiązania związane z przegrodami zewnętrznymi i parametrami energetycznymi.

GUNB wyjaśnia, że podpis składają osoby, które faktycznie brały udział w opracowaniu danej części, więc nie chodzi o formalne „zbieranie autografów”, tylko o odpowiedzialność konkretnych projektantów. To ważne, bo przy większym domu z kilkoma branżami łatwo zgubić ciągłość między architekturą, konstrukcją i instalacjami. Gdy ten komplet jest czytelny, urząd ma dużo mniej powodów do zadawania pytań.

Co sprawdza urząd przed wydaniem decyzji

Urząd nie ocenia, czy dom jest „ładny” albo czy podoba się sąsiadom. Sprawdza zgodność z przepisami, planem miejscowym albo decyzją o warunkach zabudowy, a także to, czy dokumentacja odpowiada stanowi faktycznemu działki. To oznacza, że niezgodność w jednym miejscu potrafi pociągnąć za sobą całą resztę.

  • Zgodność z MPZP lub WZ - jeśli plan albo decyzja określa wysokość, geometrię dachu, linię zabudowy lub intensywność zabudowy, projekt musi się w to wpisać.
  • Obszar oddziaływania obiektu - to strefa, w której budynek może wpływać na sąsiednie nieruchomości; jeśli wychodzi poza działkę, postępowanie może objąć także właścicieli sąsiednich gruntów.
  • Dostęp do drogi publicznej - bez niego urząd zwykle nie przejdzie dalej, nawet jeśli sam dom jest zaprojektowany poprawnie.
  • Uzgodnienia i pozwolenia szczególne - chodzi między innymi o warunki przyłączeń, dokumenty środowiskowe, konserwatorskie albo branżowe, jeśli są wymagane.
  • Warunki gruntowe - na słabszym gruncie albo w rejonie szkód górniczych urząd i projektant muszą uwzględnić dodatkowe rozwiązania techniczne.

Najlepiej myśleć o tym jako o kontroli spójności, a nie pojedynczych papierów. Jeśli plan miejscowy mówi jedno, mapa drugie, a rysunki trzecie, organ będzie oczekiwał korekty. To właśnie dlatego tak ważne jest przygotowanie dokumentów krok po kroku, bez skrótów.

Jak przygotować dokumentację bez zbędnych poprawek

Ja zaczynam od działki, nie od samego rysunku domu. Najpierw trzeba wiedzieć, co wolno zbudować, a dopiero potem zastanawiać się, jak ma wyglądać bryła, układ pomieszczeń i instalacje. W praktyce oszczędza to więcej czasu niż późniejsze poprawki w urzędzie.

  1. Sprawdź miejscowy plan albo decyzję o warunkach zabudowy i zapisz wszystkie ograniczenia, które dotyczą domu.
  2. Zamów aktualną mapę do celów projektowych, bo bez niej część rysunkowa projektu zagospodarowania działki będzie po prostu niepełna.
  3. Przekaż projektantowi pełny brief: metraż, liczba pokoi, garaż, rodzaj ogrzewania, planowana fotowoltaika, poddasze użytkowe, przyszła rozbudowa.
  4. Zbierz warunki przyłączeń i inne uzgodnienia, jeśli są wymagane dla konkretnej działki lub lokalizacji.
  5. Sprawdź, czy wszystkie części dokumentacji są spójne pod względem powierzchni, wymiarów, wysokości i odległości od granic.
  6. Upewnij się, że podpisy, daty i numeracja stron są kompletne w każdej wersji dokumentu.

Przy większych projektach łatwo pomylić wersje plików albo zostawić jeden rysunek w starszej konfiguracji. To drobiazg, ale właśnie na takich drobiazgach traci się najwięcej czasu. Dlatego przed złożeniem wniosku zawsze robię krótkie porównanie: mapa, opis i rysunki muszą opowiadać tę samą historię.

Jeśli dokumentację robi kilka osób, pilnuję też, żeby każda część była podpisana przez właściwego autora. Nie każdy projektant podpisuje każdy tom, tylko ten, kto faktycznie brał udział w opracowaniu danej części. Taka dyscyplina porządkuje materiał i ogranicza ryzyko, że urząd cofnie wniosek do uzupełnienia. Gdy to masz dopięte, zostaje już głównie kwestia kosztów i czasu.

Ile to kosztuje i jak długo czeka się na decyzję

Na koszt dokumentacji nie patrzyłbym wyłącznie przez pryzmat ceny samego projektu. W praktyce dochodzą jeszcze mapa do celów projektowych, ewentualne badania gruntu, uzgodnienia branżowe oraz poprawki wynikające z warunków działki. Orientacyjnie komplet dokumentacji dla domu jednorodzinnego bywa wyceniany na 6 000-20 000 zł, a przy trudnej działce albo projekcie indywidualnym koszt może być wyższy.

Pozycja Orientacyjny koszt lub termin Co na to wpływa
Przygotowanie dokumentacji 6 000-20 000 zł Rodzaj projektu, zakres adaptacji, liczba branż, trudność działki, geotechnika
Opłata skarbowa za dom jednorodzinny 0 zł dla części mieszkalnej Część mieszkalna jest zwolniona z opłaty
Pełnomocnictwo 17 zł Dotyczy sytuacji, gdy sprawę załatwia pełnomocnik
Część niemieszkalna w budynku mieszanym 1 zł za 1 m², maksymalnie 539 zł Dotyczy wyłącznie powierzchni niemieszkalnej
Termin wydania decyzji Co do zasady 65 dni Liczy się od złożenia kompletnego wniosku
Ważność pozwolenia 3 lata Budowa musi ruszyć w tym czasie, inaczej decyzja wygasa

Najważniejsze zastrzeżenie brzmi tak: 65 dni to termin ustawowy dla kompletnego wniosku. Jeśli urzędnik wezwie do uzupełnienia braków, sprawa się wydłuża, bo bieg terminu nie działa wtedy tak, jak wielu inwestorów zakłada na starcie. Dlatego szybki proces zaczyna się nie w urzędzie, tylko przy pierwszym przeglądzie dokumentów.

Jeśli planujesz dom z częścią usługową, trzeba też osobno sprawdzić, czy nie pojawia się opłata od powierzchni niemieszkalnej. To jeden z tych szczegółów, które inwestorzy często pomijają, a potem są zaskoczeni na etapie składania wniosku. Gdy budżet i terminy są policzone realistycznie, łatwiej przejść do kolejnego etapu bez nerwowych korekt.

Najczęstsze błędy przy domu jednorodzinnym

W praktyce największe problemy nie wynikają z jednego wielkiego błędu, tylko z kilku małych niedopatrzeń, które składają się na większy kłopot. Najczęściej widzę powtarzający się zestaw pomyłek, które można wychwycić jeszcze przed złożeniem wniosku.

  • Nieaktualna mapa do celów projektowych - jeśli granice albo uzbrojenie terenu zmieniły się względem danych wyjściowych, projekt traci wiarygodność.
  • Niezgodność z MPZP lub WZ - dotyczy to zwłaszcza wysokości budynku, kształtu dachu, linii zabudowy i powierzchni zabudowy.
  • Brak spójności między opisem a rysunkami - powierzchnia w opisie, układ na rzucie i parametry w projekcie technicznym muszą mówić to samo.
  • Pomijanie warunków gruntowych - na działkach problematycznych to błąd, który później kosztuje najwięcej.
  • Zbyt późne uzgodnienia branżowe - jeśli przyłącza, zjazd albo kanalizacja są wyjaśniane na końcu, cała procedura zwykle się rozjeżdża.
  • Niepełne podpisy i załączniki - to detal, ale wystarczy jeden brak, żeby urząd wezwał do uzupełnienia.

Najdrożej zwykle wychodzi poprawianie już zatwierdzonego rozwiązania. Jeśli coś trzeba zmieniać po drodze, rośnie nie tylko koszt projektu, ale też ryzyko przesunięcia startu budowy. Dlatego lepiej wyłapać słaby punkt na etapie dokumentacji niż przenosić problem na wykonawcę.

Co dopiąć przed złożeniem teczki w urzędzie

Jeśli mam wskazać jedną rzecz, która najbardziej porządkuje cały proces, to jest nią końcowa kontrola spójności. Sprawdź, czy granice działki, odległości od granic, dostęp do drogi, układ mediów i parametry domu zgadzają się w każdym pliku oraz na każdym rysunku. Właśnie na takich detalach najczęściej wychodzi, czy dokumentacja jest gotowa, czy jeszcze wymaga dopracowania.

Ja przed złożeniem wniosku zawsze robię prosty test: czy ktoś, kto pierwszy raz widzi projekt, jest w stanie zrozumieć z niego działkę, dom i sposób realizacji bez zgadywania. Jeśli odpowiedź brzmi „tak”, szansa na spokojne przejście przez urząd rośnie wyraźnie. Jeśli brzmi „nie”, lepiej poprawić pakiet od razu niż zaczynać budowę od korespondencji i uzupełnień.

FAQ - Najczęstsze pytania

Komplet dokumentów obejmuje projekt zagospodarowania działki, projekt architektoniczno-budowlany, projekt techniczny oraz niezbędne załączniki i uzgodnienia. Całość składa się z kilku spójnych części, które w wersji papierowej zwykle przygotowuje się w 3 egzemplarzach.
Urząd ocenia zgodność projektu z miejscowym planem zagospodarowania przestrzennego lub decyzją o warunkach zabudowy. Sprawdza też dostęp do drogi publicznej, obszar oddziaływania obiektu, warunki gruntowe oraz kompletność uzgodnień i pozwoleń specjalnych, nie oceniając estetyki domu.
Najczęstsze błędy to nieaktualna mapa do celów projektowych, niezgodność z MPZP/WZ, brak spójności między opisem a rysunkami, pomijanie warunków gruntowych oraz zbyt późne uzgodnienia branżowe. Warto sprawdzić podpisy i załączniki, aby uniknąć wezwań do uzupełnienia.
Koszt dokumentacji to orientacyjnie 6 000-20 000 zł, zależny od złożoności projektu i działki. Opłata skarbowa za część mieszkalną wynosi 0 zł. Urząd ma 65 dni na wydanie decyzji od złożenia kompletnego wniosku, a pozwolenie jest ważne przez 3 lata.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

projekt budowlany dokumentacja budowlana do pozwolenia na dom co zawiera projekt budowlany domu błędy w projekcie domu do pozwolenia koszt dokumentacji do pozwolenia na budowę etapy uzyskania pozwolenia na budowę domu

Udostępnij artykuł

Autor Inga Tomaszewska
Inga Tomaszewska
Nazywam się Inga Tomaszewska i od wielu lat zajmuję się analizą rynku nieruchomości. Moje doświadczenie obejmuje zarówno badania trendów rynkowych, jak i pisanie artykułów na temat najnowszych zmian w branży. Specjalizuję się w analizie danych dotyczących wartości nieruchomości oraz w ocenie lokalnych rynków, co pozwala mi dostarczać rzetelne informacje na temat inwestycji w nieruchomości. Moim celem jest uproszczenie skomplikowanych zagadnień związanych z rynkiem nieruchomości, aby każdy mógł zrozumieć kluczowe aspekty dotyczące zakupu, sprzedaży czy wynajmu. Stawiam na obiektywność i dokładność w moich publikacjach, co sprawia, że moje teksty są wiarygodnym źródłem informacji. Wierzę, że dostarczając aktualne i precyzyjne dane, mogę pomóc moim czytelnikom podejmować świadome decyzje w obszarze nieruchomości.
