Budowa domu zaczyna się od liczb, nie od pierwszej łopaty. Dobrze przygotowany kosztorys budowlany pokazuje, ile kosztują kolejne etapy, gdzie trzeba zostawić margines bezpieczeństwa i które wydatki najczęściej umykają na etapie planowania. Poniżej rozkładam temat praktycznie: co powinno się w nim znaleźć, jak czytać wyceny i jak nie zgubić budżetu po drodze.
Najpierw liczby, potem decyzje o materiale, ekipie i standardzie
- W 2026 ceny w budownictwie nadal rosną, więc wycena sprzed kilku miesięcy często wymaga aktualizacji.
- W dobrym budżecie osobno widać robociznę, materiały, transport, sprzęt, koszty pośrednie i zysk wykonawcy.
- Ja zakładam minimum 10% rezerwy, a przy bardziej złożonym domu nawet 15-20%.
- Największe rozjazdy cenowe zwykle pojawiają się na instalacjach, wykończeniu i w kosztach „poza umową”.
- Jedna suma końcowa bez zakresu prac i standardu materiałów niewiele mówi o realnym koszcie budowy.
Co powinno znaleźć się w rzetelnej wycenie domu

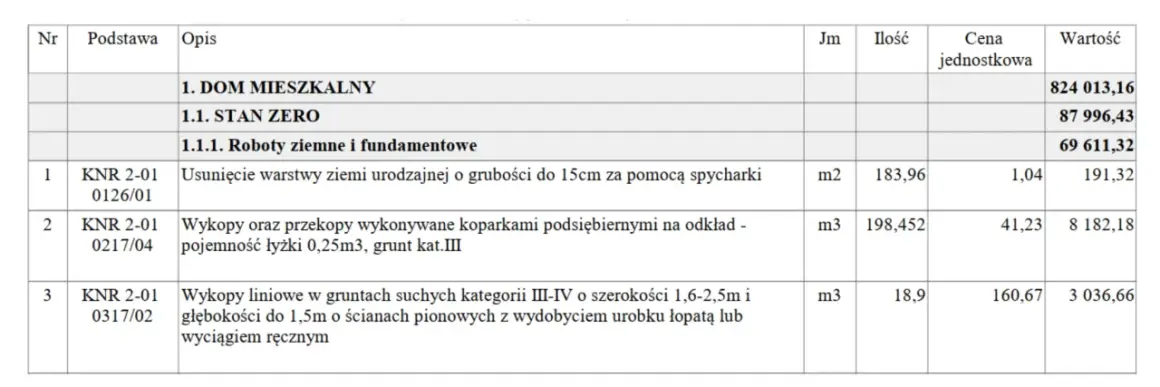

W praktyce wycena budowy to nie jedna liczba, tylko dokument, który porządkuje zakres robót, ilości i ceny jednostkowe. W oficjalnym podejściu kosztorys opiera się na przedmiarze albo obmiarze robót, czyli na precyzyjnej liście prac z ilościami, a nie na ogólnym „zrobimy dom za tyle i tyle”. Dla inwestora to ważne, bo dopiero taki układ pozwala porównać oferty i sprawdzić, czy coś nie zostało pominięte.
| Element wyceny | Po co jest potrzebny |
|---|---|
| Zakres robót | Pokazuje, co dokładnie wchodzi w cenę, a co będzie liczone osobno. |
| Ilości | Umożliwiają policzenie kosztu za metr, sztukę lub komplet i porównanie ofert. |
| Ceny jednostkowe | Ujawniają, czy drogo wychodzi materiał, robocizna, czy cała usługa. |
| Założenia materiałowe | Pokazują standard: ekonomiczny, średni albo wyższy, bez zgadywania po samej sumie. |
| Warunki formalne i podatkowe | Chronią przed dopłatami wynikającymi z VAT, terminów lub dodatkowych uzgodnień. |
Największy błąd, jaki widzę u inwestorów, to traktowanie samej kwoty końcowej jak kompletnej informacji. Dwie podobne wyceny mogą oznaczać zupełnie inny zakres prac, dlatego dopiero szczegóły pokazują, czy oferta jest dobra, czy tylko wygląda atrakcyjnie na pierwszy rzut oka. I właśnie dlatego warto od razu rozpisać budowę na etapy.
Jak dzielę budowę na etapy, żeby nie zgubić kosztów
Ja zawsze rozbijam budżet na etapy, bo jedna wielka suma nie mówi nic o tym, gdzie naprawdę uciekną pieniądze. Przy domu jednorodzinnym najbardziej sensowny podział obejmuje przygotowanie i formalności, stan surowy, zamknięcie budynku, instalacje oraz wykończenie. Każdy z tych bloków ma własną logikę kosztową i własne ryzyka.
| Etap | Co zwykle obejmuje | Gdzie budżet najłatwiej ucieka |
|---|---|---|
| Przygotowanie | Projekt, adaptację, badania gruntu, geodetę, formalności i pierwsze uzgodnienia. | Zmiany projektu, dodatkowe opłaty, dopracowanie dokumentacji. |
| Stan surowy otwarty | Fundamenty, ściany, stropy i konstrukcję dachu. | Warunki gruntowe, sprzęt, transport i poprawki wykonawcze. |
| Stan surowy zamknięty | Dach, okna, drzwi zewnętrzne i zamknięcie bryły budynku. | Lepsza stolarka, droższy dach, dodatkowe zabezpieczenia. |
| Instalacje i stan deweloperski | Ogrzewanie, elektrykę, wodę i kanalizację, tynki, posadzki, ocieplenie, elewację, malowanie. | Wybór systemu grzewczego, standard izolacji, jakość wykończenia. |
| Wykończenie | Podłogi, drzwi wewnętrzne, łazienki, kuchnię, zabudowy i biały montaż, czyli montaż ceramiki, armatury i osprzętu sanitarnego. | Materiały premium, zabudowy na wymiar, sprzęt i poprawki po ekipach. |
Takie rozbicie daje coś jeszcze: od razu widać, które decyzje są odwracalne, a które trzeba podjąć wcześnie. Dach, ogrzewanie czy układ instalacji trudno „poprawić później” bez kosztów, więc lepiej myśleć o nich przed podpisaniem umów niż po rozpoczęciu prac. Dopiero wtedy sensownie widać też, jak zmieniają się realne koszty budowy w 2026 roku.
Ile to kosztuje w 2026 roku i jak czytać te liczby
W 2026 nie da się uczciwie planować budowy na starych cenach. GUS podał, że w marcu 2026 ceny produkcji budowlano-montażowej były o 4,7% wyższe niż rok wcześniej, więc budżet z ubiegłego sezonu może dziś być po prostu zaniżony. To nie znaczy, że wszystko drożeje jednakowo, ale pokazuje kierunek: stare założenia trzeba aktualizować, zanim zaczną się zamówienia i zaliczki.
Zestawienia Bankier.pl pokazują, że w lutym 2026 szacunkowy koszt osiągnięcia stanu surowego zamkniętego wynosił 3913 zł/m², a prace potrzebne do dojścia do stanu deweloperskiego kolejne 2645 zł/m². W tym samym zestawieniu daje to łącznie 6559 zł/m² dla drogi od samej bryły do poziomu deweloperskiego. To nie jest oferta wykonawcy, tylko rozsądny punkt odniesienia do planowania budżetu.
| Powierzchnia domu | Orientacyjny koszt do stanu deweloperskiego | Co to oznacza w praktyce |
|---|---|---|
| 100 m² | około 655 900 zł | To poziom orientacyjny bez działki i wielu kosztów dodatkowych. |
| 120 m² | około 787 080 zł | Wystarczy niewielka zmiana standardu, by budżet urósł o dziesiątki tysięcy. |
| 150 m² | około 983 850 zł | Przy większym domu szczególnie ważne stają się instalacje i wykończenie. |
Warto też zauważyć, że materiałowe koszty nie zachowują się tak samo jak robocizna. W tym samym zestawieniu materiały lekko spadły rok do roku, ale praca ekip podrożała o 5,1%. To cenna wskazówka: negocjowanie samego materiału nie wystarczy, jeśli nie sprawdzisz zakresu robót, terminów i tego, co wykonawca naprawdę wliczył w ofertę.
Jakie koszty najczęściej wypadają z budżetu
Najwięcej problemów robią nie te wydatki, które widać od razu, tylko te, o których inwestor przypomina sobie za późno. Ja zawsze sprawdzam, czy w budżecie są koszty przygotowania działki, przyłącza mediów, transportu, wywozu odpadów, a także elementy końcowe, które często lądują poza główną wyceną. To właśnie one potrafią rozwalić z pozoru sensowny plan finansowy.
| Pozycja | Czy często jest w podstawowej wycenie? | Dlaczego trzeba ją uwzględnić |
|---|---|---|
| Badanie geotechniczne | Raczej nie | Wpływa na projekt fundamentów i może zmienić koszt robót ziemnych. |
| Adaptacja projektu | Często osobno | Potrzebna przy zmianach do warunków działki lub lokalnych wymagań. |
| Przyłącza mediów | Zwykle osobno | Koszt zależy od odległości, operatora i zakresu robót w terenie. |
| Transport, rozładunek i sprzęt | Bywa różnie | Jeśli nie są wyszczególnione, możesz nieporównywalnie ocenić oferty. |
| Wywóz odpadów i kontener | Często poza pakietem | Bez tego budowa się korkuje, a koszty rosną szybciej, niż się wydaje. |
| Taras, podjazd, ogrodzenie, niwelacja terenu | Z reguły osobno | To już nie tylko dom, ale też zagospodarowanie działki. |
| Finansowanie | Najczęściej pomijane | Odsetki, prowizje i koszty uruchomienia kredytu zmieniają realny budżet. |
Jeśli wykonawca podaje wyłącznie cenę za mury i dach, a reszta ma się „dopisać później”, traktuję to jako sygnał ostrzegawczy. Taka wycena może wyglądać korzystnie, ale w praktyce jest zbyt wąska, żeby bezpiecznie planować budowę. Dlatego następny krok to nie szukanie najtańszej ekipy, tylko porównywanie ofert na tych samych zasadach.
Jak porównuję oferty wykonawców, żeby nie przepłacić
Najtańsza oferta nie zawsze oznacza niższy koszt budowy. Często po prostu obejmuje mniej rzeczy, ma gorszy termin albo zakłada standard, którego inwestor nie zauważa na etapie podpisywania umowy. Ja porównuję tylko te oferty, w których zakres prac, materiały i odpowiedzialność są opisane tak samo dokładnie.
| Model współpracy | Plusy | Minusy | Kiedy ma sens |
|---|---|---|---|
| Generalny wykonawca | Jedna odpowiedzialność, mniej koordynacji, prostsze terminy. | Wyższa marża i mniejsza elastyczność cenowa. | Gdy ważniejsze są porządek i przewidywalność niż walka o każdą złotówkę. |
| Osobne ekipy | Większa kontrola nad stawkami i zakresem poszczególnych etapów. | Więcej pracy po stronie inwestora i większe ryzyko opóźnień. | Gdy masz czas, wiedzę i chcesz sam pilnować kolejnych prac. |
- Sprawdź, czy w cenie są transport, rozładunek, rusztowania i wywóz odpadów.
- Porównuj ten sam standard materiałów, a nie samą nazwę produktu.
- Poproś o listę wyłączeń, czyli prac, których oferta nie obejmuje.
- Ustal harmonogram płatności i zasady za roboty dodatkowe.
- Sprawdź gwarancję, terminy startu i zakończenia oraz odpowiedzialność za poprawki.
Jeśli dwie oferty różnią się tylko na papierze, a nie w realnym zakresie, to zwykle nie ma tam żadnej oszczędności, tylko przesunięcie kosztu na później. To właśnie dlatego przy planowaniu budowy ważniejsza od samej ceny jest spójność założeń. Gdy to masz, zostaje ostatni krok: przygotować własny budżet tak, żeby wytrzymał zmiany po drodze.
Co sprawdzić przed podpisaniem budżetu, żeby dom nie kosztował więcej niż plan
Na końcu patrzę już nie na samą wycenę, ale na to, czy inwestor ma w ręku budżet, który da się utrzymać w realnym świecie. Tu nie chodzi o perfekcję, tylko o odporność na zmiany. W praktyce najlepiej działają trzy rzeczy: wczesne decyzje o standardzie, twarda rezerwa finansowa i regularna aktualizacja kosztów po każdej zmianie zakresu.
- Ustal standard domu przed rozpoczęciem robót, zwłaszcza w zakresie ogrzewania, okien i izolacji.
- Nie odkładaj badań gruntu i decyzji o fundamentach, bo poprawki są zwykle najdroższe.
- Trzymaj rezerwę finansową poza głównym budżetem, najlepiej na osobnym koncie.
- Aktualizuj wycenę po każdej zmianie projektu albo wyborze droższego materiału.
- Nie podpisuj umowy bez listy wyłączeń i bez jasnego opisu robót dodatkowych.
Jeżeli chcesz mieć nad budową realną kontrolę, nie potrzebujesz idealnej prognozy. Potrzebujesz czytelnego zakresu prac, aktualnych stawek i bufora, który zadziała wtedy, gdy pojawią się opóźnienia, zmiany albo droższy materiał. W praktyce właśnie to najbardziej odróżnia dobrze policzony budżet od kosztów, które zaczynają żyć własnym życiem.
